车间软硬件一体化系统集成服务平台:从设备层到大脑的紧密耦合

在车间里泡了十几年,我一度最烦听到“信息化”这三个字。为啥?自动化搞PLC的,跟搞MES的那帮人基本用两条语言说话。设备层要么走Modbus,要么走Profibus,想上位机还得装驱动;信息层那边天天喊着工业互联网,脑子里全是云。结果就是车间现场堆了一堆网关盒子,谁都不服谁。说好的柔性制造,硬生生做成了数据孤岛。

直到后来被逼着去折腾一个车间软硬件一体化系统集成服务平台,才算摸到点门道——说白了,就是把设备、控制、网络、数据库、应用逻辑按同一套“世界观”捏在一起,让从传感器到派工单自动跑通。今天就把我踩过的坑和想明白的事拆开讲讲。

设备层那摊子事:网关并非万能钥匙

先说出采集。你以为一个网关全搞定?大错特错。车间里新老设备混杂是常态。我那会儿遇到一个场景:三台FANUC机器人,两套西门子S7-1200,还有老古董的欧姆龙E5MC温控器,外加十几只带RS-485的变频器。西门子走S7协议,FANUC走其私有协议,E5MC是Modbus RTU,变频器是自定义的专有帧。市面上所谓“多协议网关”确实能连接,但数据模型的语义是断层的。你读到了寄存器地址0x1234,但不知道它代表转速还是扭矩。

这里就引出第一个设计原则:网关要做的不是简单转发,而是协议规约映射。比如用OPC UA的节点对象统一描述成设备接口,底层协议通通封装成驱动。别信那些号称“即插即用”的网关,把数据接入以后还得做时序约束。采集频率不是越高越好。我算过一笔账:假设需要监视500个变量,采样周期100ms,每个变量4字节(float),不加压缩就是500×10×4×3600×24 = 1.728 GB/天。若用短时间隔10ms,数据量直接翻十倍。所以有的工况用1Hz轮询,关键信号才用100ms事件触发,这本身就是系统设计的一部分。

再举一个更烦的例子:老式温控器不支持任何报文主动上报,只能由网关按固定间隔去拽。如果网关内置的调度器优先级设计得不好,一条慢速的RS-485请求就能阻塞其他设备的快速命令。我当时花了整整一个下午排查,最后发现是网关的轮询表里,把变频器的通讯超时设成了500ms,导致后续所有请求排队。所以多协议网关的驱动调度策略,比协议种类还重要。要能配置不同设备的访问周期、优先级、超时重试次数,最好还能在不重启的情况下动态调整。

汽车焊装车间多协议网关数据采集拓扑示意图
汽车焊装车间多协议网关数据采集拓扑示意图

实时性这堵墙:边缘计算到底该管多宽?

平台里最坑的是“命令传到云端再下来”这种思想。我见过有人想通过云端平台远程修改PLC的PID参数。拜托,那不是控制,那是寻刺激。工业车间控制命令必须走本地闭环。但是,我们确实需要把部分优化计算挪到边缘层。举个例子,在拧紧螺栓的工位,拧紧枪的扭矩-转角曲线需要动态判断有没有滑牙。这个计算量不大,但延迟要求高——通常要求5ms以内完成一次状态判定。靠边缘计算网关(比如一个带Intel Atom的工控机)在本地跑个算法,把结果发给PLC作为解锁条件,这是合理的。但如果把数据上送到MES再返回,哪怕网络延迟只有2ms,排队和抖动也会让人崩溃。

所以平台的分层应该是:执行层(PLC硬件IO+安全回路),边缘优化层(在网关或者嵌入式控制器上做数据处理),云端规划层(调度、排程、预测维护)。控制信号永远走硬接线或实时总线,业务数据才走以太网。别为了“大平台”把实时和非实时搅在一起。

我在这里还吃过亏:某个产线要求把视觉检测的结果(一个布尔量)通过边缘计算平台参与互锁。我为了省事,把视觉控制器和PLC都接到同一台交换机上,让边缘平台在中间转发,结果视觉检测因为图像处理抖动,偶发超过50ms,PLC的互锁就误动作了。后来还是把视觉结果直接一根硬线接到PLC输入模块,边缘计算只负责记录和统计。这样才稳定。记住:凡是涉及安全联锁的信号,永远不要依赖一个“中间人”,哪怕它叫边缘计算。

我还想吐槽一下很多项目的网络设计:明明设备在同一个车间,非要搞跨三层路由,结果广播风暴,丢包率蹭蹭涨。我倾向于做一个独立的车间级工业环网,用交换机划分VLAN,让控制流量和生产管理流量物理隔离。我记得IEC 62443里对工业网络分区有明确要求,大家别拿民用网络的做法来套。

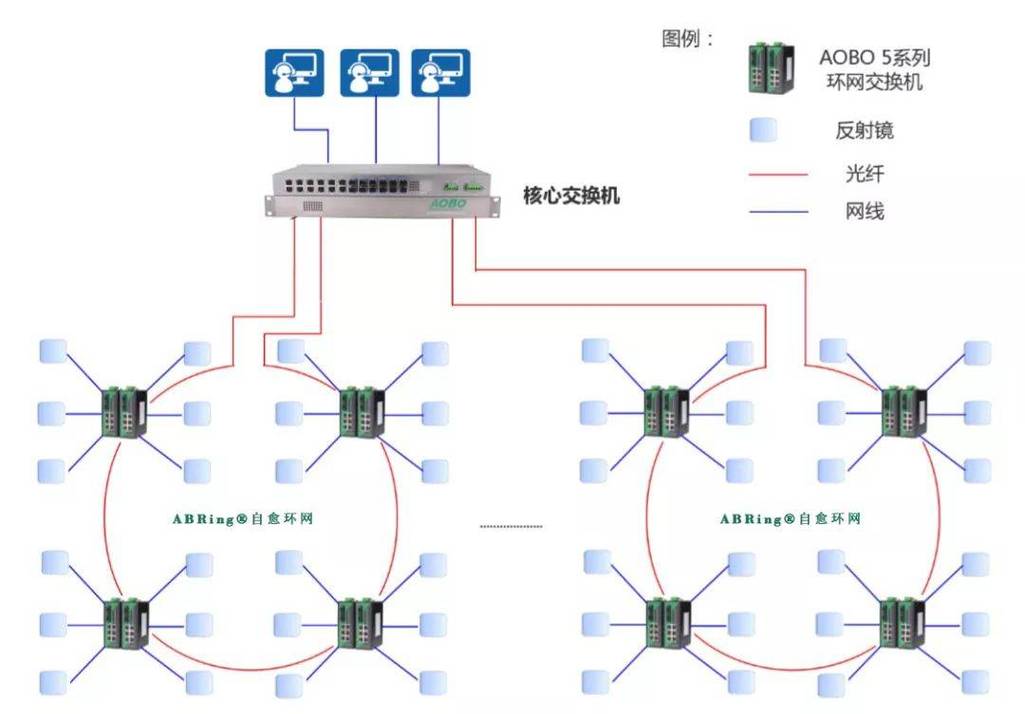

车间环形工业以太网VLAN隔离与边缘控制器部署图
车间环形工业以太网VLAN隔离与边缘控制器部署图

数据建模与平台层:别让数据变成乱麻

当底层数据都摸上来以后,你马上会掉进下一层泥潭:数据之间没有关联。设备A的电机转速和设备B的焊枪温度,本来在工艺上相互作用,但在数据库里各是各的表。所以你要建立信息模型。目前最靠谱的是OPC UA配套的信息模型规范,比如定义“焊接参数集”这个对象,包含电流、电压、送丝速度、气体流量等字段,再挂到产品和工位上。不要告诉我你还要自己设计数据库结构,千万别。我见过有人把数据全塞进关系型数据库,结果几十万行之后就查询卡成狗。时序数据最好用专用时序库或者带时序插件的系统,比如InfluxDB,或者基于阿帕奇IoTDB的开源方案,数据压缩和降采样都是内置的。

说到软件,千万别忽略了中间件和数据质量。有段时间系统一直在跳动,最后发现是某些设备的时间戳不一致,GPS授时根本没做。平台层必须做统一时钟,最好用NTP服务器,精度达到毫秒级(对绝大多数应用够用)。还有数据去重和端点续传:网关的内存要能暂存至少1小时的数据,断网恢复后能补传。我建议所有网关都配置至少64MB环形缓存,能扛住一个高峰时段。

我坚持认为,平台代码本身的骨架不重要,重要的是把“工艺语义”做成可扩展的数据结构。否则今天加一台新设备,明天改一次配方,后天扩一条产线,系统就僵了。当时我们在做信息模型时参考了工业4.0里的Administration Shell(AAS)那套思路,把设备每个数据点都配一套“资产-变量-单位-报警阈值”的元数据,后来扩展设备时,发现配置界面只需要添行,不用改代码。

选型、布线、踩坑:这些细节够你喝一壶

选型、布线、踩坑:这些细节够你喝一壶
选型、布线、踩坑:这些细节够你喝一壶

最后说几个实操中容易忽略的细节。第一:协议的实时传输。如果用普通以太网传控制报文,尤其是EtherCAT和PROFINET IRT这类,对交换机的转发支持有要求。买交换机别图便宜,要看它是否支持VLAN优先级和QoS,别让网络监控流量占满链路。最好用经过认证的工业以太网交换机,至少支持IEEE 802.1p。

第二:布线必须有冗余。工业环境噪声大,光纤还是双绞线?长距离(>100米)必选光纤,短距离也尽量用STP(屏蔽双绞线)并保证接地。有一次因为地线没接好,RS-485通信时不时乱码,排查了一整天。最后发现是屏蔽层悬空导致的共模干扰。后来我逼着施工方把屏蔽层在网关侧单端接地,才解决问题。

第三:数据库的容灾。工业平台最怕宕机。我做过测试,用两条SSD做RAID 1系统盘,数据盘用RAID 5可能更安全,但成本上升。计算一下存储容量再做决定。一般建议采集数据保留至少一年在线,再压缩归档。以之前说的1.7GB/天为例,一年大概620GB,加上索引和冗余,直接按2TB规划,别到时候加盘。

还有,测试延迟预算一定要实测。从PLC扫描周期,到网关消息传递,到应用处理,全链路SLA要白纸黑字写进供应商文档里。曾有供应商告诉我端到端延迟小于200ms,结果现场压测一上来就飘到2秒,差点把项目搞黄。所以我在技术协议里都要求提供实测报告,并注明测试环境。

反正,不能把“上系统”当成“装一堆盒子”

折腾下来我愈发觉得,这个集成服务平台如果非要一句话形容,那就是一场从数据采集到工艺控制再到业务模型的“结盟”。过程中你会愤怒,会想摔键盘,特别是当你发现某台老设备连寄存器说明都没了的时候。不信你翻翻旧图。

可一旦整条链路打通,把几十台设备像一台机器一样联动起来,那种痛快是真实的。所以别迷信大品牌产品堆砌,多花时间在架构设计和现场调优上。技术的乐趣,全在于让那些沉默的铁盒子开口说话。
