这是我三年前带队完成的一个中型主机厂冲压车间改造项目,全程踩了至少七个能让项目翻车的坑,最后投产到现在运行稳定,单位产品成本降了32%,产能提了48%,投资回收期不到5年。把这些经验整理出来,给准备做产线改造的同行做个参考。
别上来就换设备——先算清现有产线的冗余瓶颈
很多工厂一提产线迭代升级,老板和工程负责人第一反应就是找集成商出整体换线方案。反正换新的总不会错。真的是这样吗?
三年前那个项目,甲方原有一条四门两盖冲压线,设计节拍8次/分钟,成品良率92%,下一代新车上线后要求节拍提到12次/分钟,良率不低于98%。甲方一开始给的预算是两个亿,打算整线全新替换。

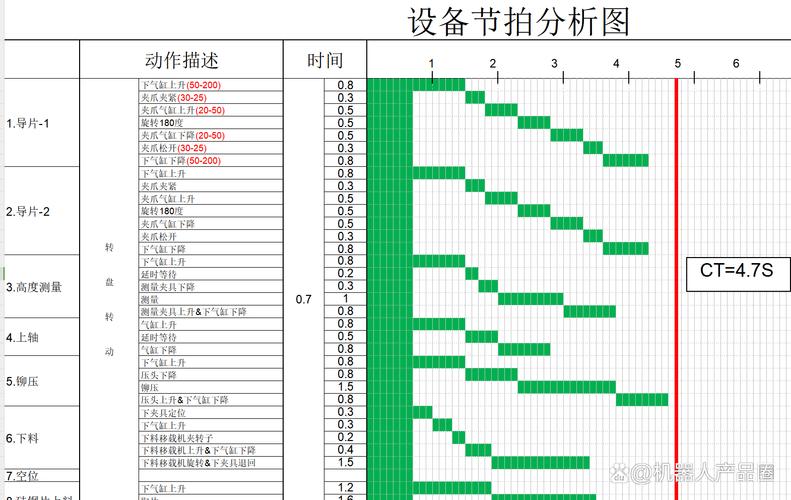

我们进场花了两周,每天跟线记录每个工位的停线时长、故障类型、不良品原因,按照工位拆分瓶颈占比。按照IE工艺程序分析拆解完,换模等待时间占了总停线时长的47%,送料定位偏差导致的不良占不良总数的68%,原有冲压主机本身的故障停机占比不到3%。
我们又按照IEC 60034-14:2018的振动检测标准,连续72小时监测四台冲压主机的主轴振动加速度和径向跳动,算出来剩余设计寿命还有12年。
根本不用换。

说实话,不少集成商就爱推整线替换,单子大利润高,甲方也觉得一次性换新省心。可我们算过账,那次要是整线换新,单位产品的投资回收期要17年,没有哪个工厂能扛这么久。最后我们给的方案,就是保留原有主机,只针对瓶颈做局部改造,总造价砍掉了一亿七千多万,只要2800万。
局部改造的选型权衡:那些你容易忽略的隐性成本
方案定了,接下来就是选型。第一个坑就是快换模系统。
一开始几家供应商都推荐全液压锁紧快换模架,说能把单换模时间从原来的40分钟压缩到15分钟,报价只比半机械方案贵80万,听起来太划算了。我们的设备工程师差点就签字了。
不过话说回来,做改造和新建不一样,新建可以从头做基础,改造要动原有配套,就得一个个查适配。我们拉着车间设备员查原有换模天车的参数,原来天车的额定起重量是50吨,全液压模架加上模具总重是61吨,比天车额定承重超了11吨。要换天车,就得拆车间原有承重梁,重新做基础,轨道也要全部换掉,供应商报出来的改造成本是1200万。
当时听到这个数,我后背都冒汗。差一点就踩进去了。

最后我们选了半机械半液压混合锁紧快换模机构,换模时间22分钟,只比全液压方案慢7分钟,模架总重只比原有结构重2吨,原有天车完全能扛,不用改基础不用换梁。整个换模系统造价比全液压方案省了近1000万,一天换4次模,总耗时只比全液压方案多28分钟,换来的产能提升已经完全满足甲方的需求,这不香吗?

还有送料定位的选型,同样有坑。原来的定位用机械挡块,精度±0.5mm,满足不了下一代产品的要求。供应商推荐视觉加伺服丝杠定位,能做到±0.05mm,报价也就比普通定位方案贵50万。我们查了GB/T 13914-2013冲压件尺寸公差标准,大型汽车外板的公差要求是IT14级,允许误差只要±0.2mm就够。我们最后选了气缸驱动加线性编码器定位,精度做到±0.15mm,刚好满足要求,造价只要视觉方案的五分之一。
精度从来不是越高越好。多出来的精度,都是白白烧掉的钱,还会增加后期维护的成本,完全没必要。
升级联调:规范里没写的隐形问题

所有设备都装完了,送电试机,头三天跑下来,节拍确实上去了,到了12.2次/分钟,满足要求,可良率反而掉到91%,比原来改造前还低。所有人都懵了。
找原因找了两天,拆了十多个不良件量尺寸,发现回弹超差的占了八成。最后才发现,问题出在换模速度上。原来慢换模,工人是分步锁紧,每边紧一点再整体压紧,模具应力慢慢释放,不会偏载。现在快换模,一次压紧到位,模具的内应力没释放,模面会有微小的偏斜,冲出来的件回弹就超差。
这个问题,你翻多少设备说明书、多少行业标准都找不到。都是实际跑出来的经验。我们怎么改的?就改了一句PLC程序,把锁紧步骤改成:预锁紧→保压30秒→二次压紧,就加了半分钟的等待时间,什么成本都没花,再测良率,直接升到99.2%。完美。
还有个小问题,原来的润滑系统是按照8次/分钟的节拍设计的,每分钟固定打8ml润滑油。节拍提到12次/分钟,导轨滑块的温升比原来高了11度,不到一个礼拜,导轨就磨掉了0.12mm,再跑下去半年就得换导轨。我们把润滑改成了节拍联动,节拍每提高10%,出油量增加7%,刚好匹配磨损需求,温升降到了原来的水平,用到现在导轨磨损不到0.03mm。
还有电控柜散热,改造加了12个伺服驱动器,原来的1匹空调不够用,夏天车间38度,柜内温度能到52度,驱动器频繁过热掉信号,耽误生产。有人说换2匹空调,要两万多。我们最后在柜顶加了两个轴流抽风机,把热空气抽出去,才花了不到八百块,柜内温度直接降到了41度,稳定运行。
做产线迭代升级,本质就是用最少的钱解决最核心的问题。别被“全新升级”“全自动化”这类名词忽悠,先拆瓶颈,再算隐形成本,最后多关注新旧模块匹配的小细节,少踩一个坑,就是赚几十万。这个项目到现在跑了三年,甲方去年又找我们做第二条线的改造,逻辑还是一样,没换整线,花了不到三千万,照样满足新产品的要求。
