摘要:本文结合多个量产项目的实战经验,拆解智能工装自动化从设计到落地的核心要点,分享选型权衡与常见踩坑经验,适合具备机械基础的中级工程师参考。
去年在珠三角跟进的汽车底盘控制臂智能工装项目,差点把我大半年的项目奖金坑没了!当时甲方喊着要全自动化零人工,我们一开始顺着需求堆了快换机构、六轴机械手、全维度检测,结果样机做出来,换产时间比原计划多了三倍,节拍反而慢了两秒。
全行业都在推智能升级,很多项目做出来,烂在生产线角落。赚了名头,亏了本钱。
真正能落地的智能工装自动化,核心是什么
很多人以为,智能工装就是普通工装加个机械手,凑几个传感器就是智能了。不对。按照GB/T 39116-2020《智能制造 工装夹具设计规范》的定义,智能工装需要满足自适应定位、参数可存储、自动换产、过程可追溯四个核心要求,缺一个都只能叫带传感器的普通工装。

我们这个项目最后改方案,把多余的快换盘拆了,改成销孔基准加气动锁止,把产品参数存在工装自带的RFID芯片里,换产的时候扫码自动调用定位坐标和压装参数,整个换产时间从原来的42分钟压缩到8分钟,成本反而降了28%。甲方最后验收的时候,一次性通过,比原定的交期还早了一周。
说实话,大部分中小批量制造场景,不需要什么黑科技。能把快速换产和精度稳定性做好,就已经超过80%的同类型项目了。
设计阶段必须想清楚的几个权衡点

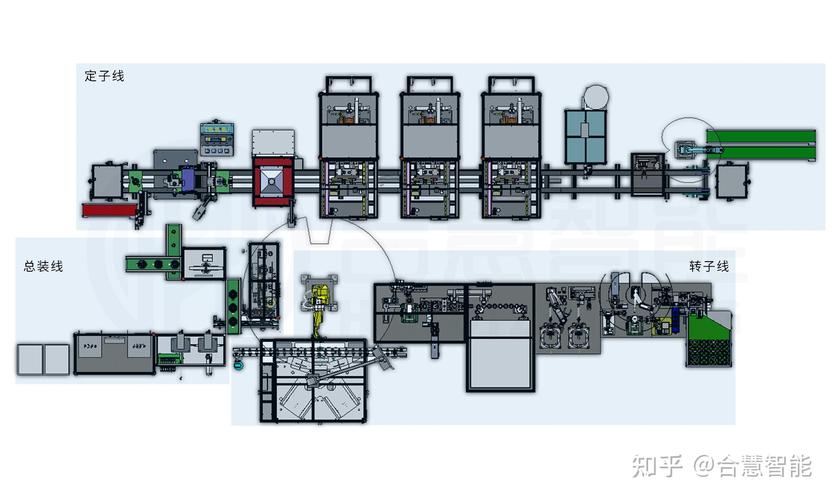

第一个,传感器要不要堆?很多方案做出来,光传感器就占了三分之一的成本,其实大部分都是冗余。我们做电机定子压装智能工装的时候,一开始初稿加了三个力传感器:压头一个,工装底座一个,定位销一个。后来评审的时候发现,压机本身自带的力传感器精度已经达到±1%,完全满足工艺要求,工装底座的力数据和压机数据偏差不到5%,根本没必要重复加。硬生生砍了两个传感器,省了一万二的硬件成本,PLC程序少了一百多行,后续维护少了两个故障点。投产一年多,传感器故障率为零。

第二个,精度要不要留足冗余?很多设计师追求越高越好,开口就要±0.005mm的定位精度,完全不管产品公差是多少。我见过一个产品孔位公差是±0.1mm,工装硬生生做到±0.01mm,成本翻了两倍,回本时间从18个月拉长到42个月,甲方老板脸都绿了。
不过话说回来,该抠精度的地方一点都不能松。基准块的硬度就是红线。我刚工作第五年做铝型材加工智能工装,图便宜给基准块用了没淬火的45号钢,不到三千件就磨掉了0.03mm,整批1200件产品全部报废,赔了十几万,那时候十几万差不多是我两年的工资。现在我做方案,基准块清一色用Cr12MoV,淬火到HRC58-62,就算客户砍成本,我宁愿在其他地方降,这块绝对不动。用到现在十万件了,误差还在0.005mm以内。
投产前必须排查的常见坑

第一个坑,信号干扰。十个智能工装项目,有六个犯这个错。伺服电机一启动,视觉定位就飘,模拟量信号乱跳,找半天找不到问题。大部分情况就是信号线和动力线走一起了,屏蔽层没接对。记住,模拟量线和视觉数据线必须和动力线分开走,间隔至少30cm,屏蔽层一定要单端接地,双端接地反而会引入干扰。这个小细节,能让你少熬三个通宵改bug。
第二个坑,热变形。别觉得这个是小问题,大尺寸工装尤其要命。铝的线膨胀系数是2.4×10-5/℃,一个两米长的铝基准工装,车间夏天35℃冬天15℃,温差20℃,变形量算下来就是0.48mm,直接超出大部分工业产品的公差要求。解决办法也简单,大尺寸工装的基准块用殷钢,或者在基准位置加一个铂热电阻,实时给定位坐标做温度补偿,成本增加不到一千,就能解决几十万的报废风险。
第三个坑,换产逻辑写死。很多工装换产品就要改PLC程序,工人换一次产要找技术部调半小时,时间长了工人就不愿意用,慢慢就闲置了。我们现在做方案,所有产品的参数都存在RFID或者云端,工装读到产品条码或者RFID信息,自动调用对应参数,调整定位块位置、压装力、节拍,整个过程十几秒搞定,完全不用技术人员插手,工人一学就会。
智能工装拼的从来不是参数有多好看,是能不能帮工厂真的提效降本。很多项目上来就要全无人,其实很多场景保留人工辅助上下料,成本能降一半,回本速度快一倍,没人会跟回报率过不去。
结论
智能工装自动化不是堆设备拼参数,是在成本、精度、效率之间找最适合当前场景的平衡点。多去车间转,多跟一线工人聊,少盯着PPT堆高端配置,90%的坑其实在设计阶段就能避开。
