设备远程监控:从选型到落地的一线工程师踩坑笔记

本文整理了多个工业设备远程监控项目的实际落地经验,针对有基础的中级工程师,拆解最容易踩的隐形坑,所有准则符合国内现行行业规范,可直接复用。

传感器选型:别盯着精度看,要盯着工况选

很多人刚做项目,上来就找最高精度的传感器,觉得精度越高越好。

我上个月刚收尾的南方水泥厂球磨机改造项目,第一次选型就踩了大坑。供应商推了进口0.1级精度的压电式振动传感器,价格比普通款贵一倍。装上才三个月,探头就被粉尘糊住,零点漂移直接超了15%。数据完全没法用。真坑。

按照GB/T 20721-2006《自动测量和控制系统 传感器通用技术规范》要求,高污染、高湿度的工业工况,防护等级必须到IP67以上,如果是浸没或者多结露的场景,必须选IP68。精度反而不需要盲目追高。

一般的轴承振动预警,1级精度完全够用。只有主轴轴向位移、转子偏心这类核心监测点,才需要0.2级以上的精度。

后来我们换了IP68的电容式振动传感器,精度只有1级,价格砍了一半,跑了快两年,数据偏差从来没超过3%。

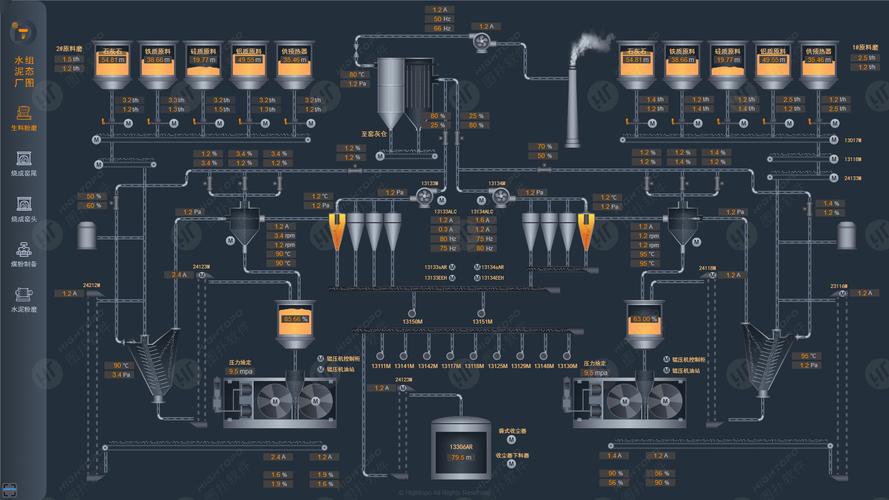

水泥厂球磨机远程监控传感器安装图
水泥厂球磨机远程监控传感器安装图

说实话,供应商永远愿意推更贵的款,你得自己拎得清。适合工况的,才是对的对吧?

边缘端数据处理:别把所有数据都扔云端

刚做远程监控那会,我也犯过懒。甲方说要全数据留存,那就直接把每秒1000点的原始振动数据往云端传。

算完账吓一跳。16路监测点,一个月流量加存储费要一万多,一年十几万出去了。甲方当时差点直接砍了项目。

后来改了方案,完全符合GB/T 37700-2019《工业互联网平台 边缘计算应用规范》的要求:在边缘端直接做特征提取,只把均方根值、峰值、峭度指标这三个核心故障特征量,加上1小时一次的完整原始数据包传上去。流量直接降到原来的1%,一年成本几千块搞定。

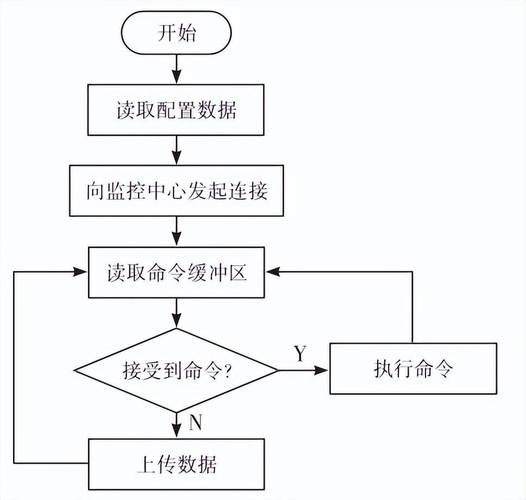

设备远程监控边缘计算数据处理流程图
设备远程监控边缘计算数据处理流程图

不过话说回来,如果要做预测性维护的模型训练,确实需要原始数据。但没必要实时传。存在本地边缘端的固态存储里,每周抽设备待机的空档批量上传一次就行,既不占带宽,也不影响数据完整性。

还有一个常见坑:边缘端选工控板,为了省钱选性能刚好够的。结果16路数据同时处理,直接卡出10秒以上的延迟。报警都晚了,设备都撞坏了才发出警报,要你这监控有啥用?记住,选型必须留至少30%的性能冗余,别卡死参数。

预警阈值设置:别抄标准,要做现场标定

预警阈值设置:别抄标准,要做现场标定
预警阈值设置:别抄标准,要做现场标定

我见过太多项目,阈值直接抄标准或者设备说明书。比如GB/T 6075.3-2020《机械振动 在机器上测量和评价机组振动 第3部分:工业机器》里,额定功率超过100kW的旋转机械,合格振动速度上限是11.2mm/s,就直接把预警阈值设成11.2mm/s。结果一开设备就报警,误报率超过30%,甲方运维天天骂。

为啥?标准给的是通用值,你的设备是新是旧?基础浇了多少年?安装间隙对不对?这些都会影响 baseline。我那个水泥厂项目里,十年前浇的球磨机基础,固有频率低,空载振动就有8mm/s,正常满载稳定在10mm/s左右,要是抄标准,一满载就报警,没完没了。

正确的做法是什么?连续测7天正常运行的数据,取95%置信区间的上限,再加20%的裕量设为预警阈值,再把设备出厂给的故障临界值设为跳闸阈值。就这么简单调整,我们那个项目误报率直接降到1%以下。

我十年前做第一个风机远程监控项目,就是直接抄阈值,一半时间在出假报警,被甲方骂得抬不起头,后来连夜进场重新标定才解决。这个坑,我踩过,真心希望你们别再踩。

还有,阈值不是设完就一劳永逸。设备用两三年,磨损老化, baseline会慢慢飘,每年停机检修的时候,重新标定一次,就能少很多麻烦。

设备远程监控从来不是什么高大上的黑科技,不需要堆最贵的元器件,不需要搞最复杂的算法。只要每个环节都贴合现场工况,避开那些前人踩过的坑,就能做出稳定、好用、甲方满意的项目。
