摘要:本文从离散机械制造车间的实际落地场景出发,拆解生产物料闭环设计中常见的坑点,分享一线工程改造中验证过的落地逻辑,给负责车间线体规划、生产流程优化的中级工程师提供可复用的设计参考。
为啥很多车间的物料闭环做着做着就成了死循环
去年帮苏州一家做汽车结构件的工厂盘库。账面差了快三吨6061铝锭,全车间翻了整整两天,最后在数控车床和墙体的夹缝里找着——三整箱料,三个月前发过来,工人搬的时候掉进去,忘了报。
他们两年前就上了MES和WMS,宣传册上写着已经实现全流程生产物料闭环。结果呢?
绝大多数工厂对物料闭环的理解,还停留在「进厂扫个码,出库扫个码」。剩下的,全靠工人自觉。
你敢信?机加工车间,工单结项了,余料往线边一丢,下次换产品,这个余料就再也没人记得。不良品丢红箱子里,时间久了当废料卖了,谁也说不清楚是来料不良还是加工出的问题。

说白了,所谓闭环,不是把两头堵住就叫闭环。中间每一个流转节点的断点,都是把闭环扯成开口的剪刀。
生产物料闭环的核心设计:三个容易被忽略的落地节点

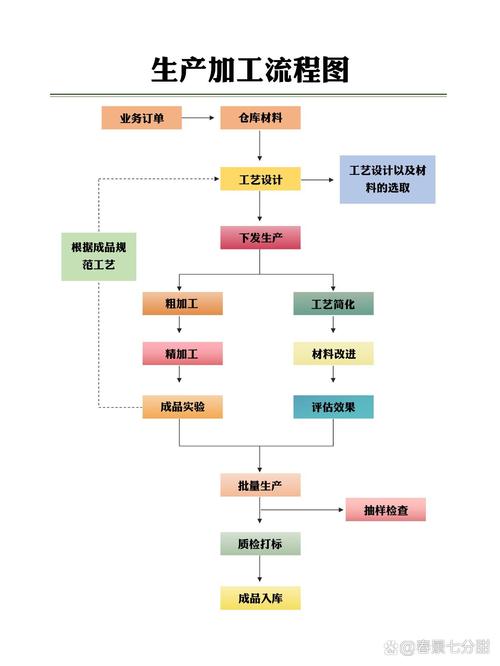

按照GB/T 28282-2012《生产管理体系 物料跟踪要求》里的定义,生产物料闭环需要覆盖从供应商来料入库、工单发料、工序流转、余料回收、不良处置到成品出库全链路。我做过不下十个车间的改造,最核心的其实就是三个节点,90%的坑都出在这里。
第一个节点:线边仓的动态扣料,而非BOM预扣。
很多工厂的玩法是,工单开了,按BOM总量一次性把料全部发去线边,扣减库存。线边一下子堆半个月的料,混了不同批次不同型号的,工人拿错根本防不住。
说实话,混线多品种生产的车间,一定要做随工单虚拟线边仓。工单开工,按单工序的需求量发料,做完一道,扣完实际用量,再发下一道的料。我们给某新势力车企做机加工线改造的时候,一开始图省事用了老方案的固定线边,结果上线第一个月就出了整批错料事故,二十多万的料直接报废。后来改成动态发料,错发率直接降了98%。
第二个节点:余料回库的强制触发。
工单结项了,余料怎么办?大多工厂是工人有空就送回去,没空就堆着。堆着堆着就成了无主物料。
我们现在做设计,都会加一个规则:工单结项后10分钟内,余料必须扫码回库,系统不确认回库,就锁死这个工位下一张工单的开工权限。很多厂长说,这样会不会逼得工人不舒服?其实你想,工人本来就嫌线边堆料乱,你给他规则,反而减少了他自己找料的时间。不过话说回来,要是余料重量小于0.5kg,或者本身就是下料剩下的边角料,也可以走快速报废通道,没必要硬卡,灵活度要给。
第三个节点:不良物料的全链路溯源绑定。

很多车间处理不良,就是放红箱子,攒够了卖废品。鬼知道这批不良是哪来的?是供应商来料有裂纹,还是这道工序进刀量错了?溯源断了,下次还会犯同样的错。
我们现在要求,每一件不良物料,必须绑定三个信息:对应工单编号、来料批次编号、产生不良的工序编号。不管是报废、返工还是退回供应商,每一步都要扫码记录。上个月那个汽配厂,就是靠这个揪出了某个供应商连续三批料硬度不合格,换了供应商之后不良率降了两个点,一年省了近百万。
从小闭环到大循环:看不见的降本都在这里

很多人觉得,生产物料闭环就是ERP或者WMS团队的事,我们搞机械设计搞线体规划插不上手。这话不对。线体设计本身就是物料闭环的物理基础。
比如你设计线边料架,能不能做防呆?每个料位的尺寸刚好对应对应规格的毛坯,料不对放不进去,扫码不对料仓门打不开。这不就是把闭环的要求嵌到物理设计里了?比你系统喊破喉咙提醒工人有用多了。对吧?
还有很多工厂忽略了回收物料的闭环。比如机械加工产生的铝屑、钢屑,还有回收的切削液、包装材料,这些都是值钱的东西。我见过不少工厂,一年铝屑损耗能有总用料的3%,这些料去哪了?不是被人偷拿,就是丢在各个角落没人管。你把回收环节也放进闭环里,每一百吨原料产生多少铝屑,系统算好,卖的时候过磅对账,差一点都能查出来。去年那个汽配厂,光这一块一年就多收了三十多万的卖料钱。
改完闭环之后,我们帮那个苏州汽配厂算了三个月的数据:在制物料积压降了42%,错发漏料率从1.2%降到0.03%,每月找料、处理错料的人工成本少了七万多,一年下来就是八十多万。这些钱,都是原来从闭环开口里漏走的。
生产物料闭环,从来不是什么玄乎的智能制造概念。就是把每一块料,从进厂到变成成品或者废料,每一步都有数。哪一步漏了,都闭不上。
