机械制造车间生产订单全流程:从接单到交付的踩坑与优化

摘要:本文结合国内机械制造离散车间的实际运行经验,梳理生产订单全流程中从接单到交付各环节的常见坑点,给出经过实际验证的优化方法,适合负责生产调度、工艺技术的中级工程师参考。

接单一审:别等开工才发现坑在源头

很多人觉得生产订单的起点是车间投产,不对。起点是签单之前的技术审核。

前两年我在重型机械车间跟过一张12件45钢油缸缸筒的订单,销售签合同时没细看,客户要求锻件探伤符合GB/T 6402-2008一级精度,我们厂当时的超声波探伤设备,最高只能稳定检测二级,合同签了才发现,要么花几十万换新设备,要么赔违约金,最后好不容易协调第三方探伤,赚的利润全搭进去了。

谁的钱都不是大风刮来的。这种低级错误,完全可以避免。

接单环节,技术岗必须拍板签字,核心审三个点:材料特殊要求、检验验收标准、交付节点能不能匹配现有产能。别把审核全推给商务,商务懂个屁的技术要求。

机械制造生产订单接单审核检查表
机械制造生产订单接单审核检查表

客户给的图纸经常藏着隐形要求,有的写在技术要求的最下角,不仔细看根本注意不到。比如要求锻件必须提供原厂炉号追溯质保书,我们之前图省事用了库存无质保的锻件,最后整批退货,亏了八万多,疼啊!

说实话,交付节点这一块,太多工厂喜欢打肿脸充胖子,客户说45天交货,明明算下来最少要50天,硬接,最后就是天天赶工,质量降标,甚至拖到交不出来,赔违约金还丢客户。

排产投产:卡脖子的永远是细节

接单过了审,到排产投产,这是生产订单全流程最核心的执行环节。我见过太多工厂,全靠ERP系统自动排产,出来的计划完美无缺,一到车间就全乱。

去年我们隔壁分厂上了百万级的新ERP,一开始完全按系统排产,结果铸造车间出了一件废砂导致的废品,整个生产链全卡住,所有后续订单都拖了一周,那一次赔了十几万的逾期款。

排产不能死卡标准工时,必须给每个工序留10%的浮动工时,这是我干了二十年总结出来的铁则。你说钻十个孔标准工时是两小时,你就得留两小时十二分钟,谁也保不齐钻头突然断了,或者上道工序拖了半小时,没有缓冲,一点小意外就能让全计划崩盘。

还有物料齐套,太多车间喜欢赶进度,边投产边等料,做一半放在工位上,一放就是半个月,占地方不说,还容易弄丢零件,积得多了整个车间的流转都慢了。我见过最夸张的,一个三十台机床的车间,最多有17张订单做到一半停线,全都是因为缺一个几块钱的标准紧固件。

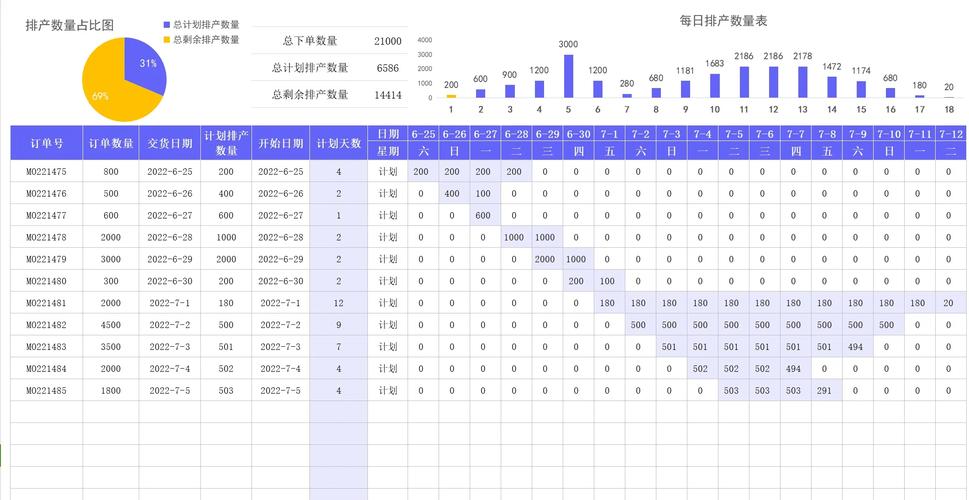

机械加工车间生产订单排产甘特图
机械加工车间生产订单排产甘特图

不过话说回来,解决这个问题其实不用花大价钱搞什么智能系统,就是搞个现场看板,把每张订单的进度、缺料情况都写上去,提前三天预警缺料,比什么算法都管用。我们车间试了三个月,在制停单率直接降了42%,数据摆在这,不服不行。

投产前的首件检验,千万别省。我刚工作那年,车间做一批汽车夹具的底座,下料班看错图纸,把16mm的钢板换成14mm,首件检验的师傅偷懒,直接签字过了,最后八台夹具全做完才发现厚度不对,全部报废,那批订单亏的钱,够我们整个班组发三个月奖金,说起来都懊恼。

检验交付:收尾才是口碑的关键

检验交付:收尾才是口碑的关键
检验交付:收尾才是口碑的关键

很多人觉得加工完就完事了,订单就结束了。大错特错。收尾做不好,前面全白干。

前年我们有个合作了五年的老客户,接了一批工程机械结构件,加工尺寸全对,就是交付的时候没按客户要求整理可追溯记录,不符合GB/T 19001的体系要求,客户整批拒收,我们整个技术部加了三天班才把记录补完,不仅赔了逾期款,还差点丢了这个客户。

还有更离谱的,我听说同行一家工厂,两个客户都是做军工配套的,要求保密,结果发货的时候仓库发错了,把A客户的件发到B客户那,最后赔了二十万,负责发货的主管直接调岗了,好好的职称都没了。

太多工厂尾款收不回来,都是因为交付的时候资料不全,或者发错货,客户拿着把柄扣钱,你说冤不冤?

我们现在定了规矩,每张订单交付前,必须走三个签字确认环节:工艺员核对全工序加工记录,检验员核对所有检验报告,库管员核对发货清单和型号,缺一个签字都不能发车,这是红线,谁碰谁倒霉。

干制造这行,本来就是薄利多销,一张订单出问题,好几张订单的利润都搭进去。

生产订单全流程,从来不是走个形式的纸面流程,每一步都藏着真金白银堆出来的坑。你多盯着源头的审核,多给执行留一点缓冲,多把好收尾的关口,出错的概率就能降一大半。

赚点钱不容易,细心点,总是没错的。
