摘要:很多做工业数据采集的中级工程师,一听到设备多源异构数据同步就觉得是大数据中台的事,其实根本不是。这里分享我在三个离散产线项目里踩过的坑,还有经过验证的落地参数和选型逻辑,适合现场改造直接用。
工业现场真问题:到底什么是设备多源异构数据同步
拿我两年前做的汽车零部件冲压产线项目举例。整条线12台设备,有服役8年的发那科冲压机,用老款Modbus RTU走485通讯,数据是16位寄存器格式,采样周期100ms。有三年前加装的CCD视觉检测系统,输出HTTP协议的JSON格式结果,采样周期200ms。还有去年新增的模具振动监测,四个压电传感器接边缘采集盒,输出TCP二进制流,采样率10kHz。
数据来源不一样,协议不一样,格式不一样,采样频率不一样。这就是我们现场真的要处理的多源异构。
很多人上来就搞数据清洗,搭数据湖,转头就发现模型训练出来准确率连70%都不到。为什么?时间对齐才是设备多源异构数据同步的核心目标,不是把所有数据凑到一块就行。

我们当时为了排查模具磨损预测模型准确率上不去的问题,拉着集成商、设备厂商、算法团队开了整整一周的会,从传感器接线查到模型特征工程,差点把整个采集系统拆了重装。最后才发现,PLC的滑块位置信号和振动传感器的冲击信号时间差了快800ms。最大的冲击峰值居然对应到了滑块回程的位置,能对才怪!
坑够我记三年。
核心死线:时间同步误差不能碰的红线
说实话,很多集成商用个NTP同步就敢交差,对吧?NTP误差一般是百毫秒级,对于普通的能耗统计够了,但是对于需要做故障诊断、工艺优化的场景,完全不够打。
按照GB/T 37410-2019《智能制造 工业物联网数据对接指南》的要求,面向运动控制、工艺优化的设备数据同步,误差必须控制在1ms以内;面向高频状态监测、故障诊断的,误差要≤100μs。这个是红线,碰了就要返工。

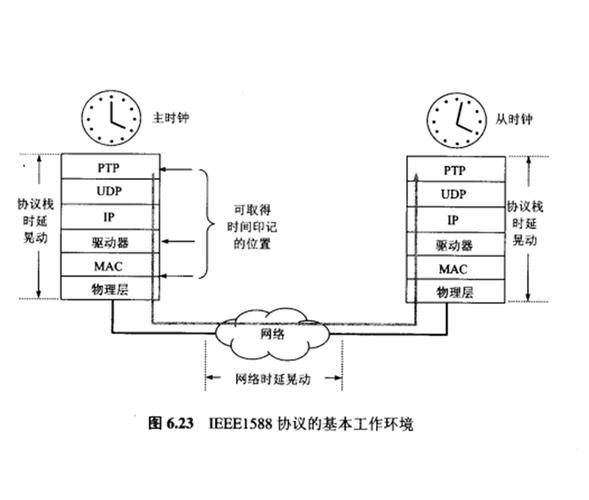

目前工业现场最成熟的方案就是IEEE 1588 PTP(精确时间协议),比NTP精度高两三个数量级。不过话说回来,不是只要开了PTP就万事大吉。交换机一定要选支持PTP透明时钟的工业交换机,普通的非管理交换机转发数据包会有不确定的延迟,时间误差照样飘,我见过飘到十几毫秒的,白花钱。

我们那个冲压项目,一开始省成本用了普通非管理交换机,PTP开了之后误差还是在2-5ms晃,后来换了两台支持PTP透明时钟的工业交换机,误差直接稳在50μs以内,重新对齐数据之后,模型准确率直接升到92%。当时那叫一个惊喜。
落地实操:不同场景的同步方案选型

不要上来就追求最高精度,适合你的场景才是最好的。我把常用的方案分成两类,都是经过项目验证的。
第一类是老产线改造,动不了原有设备的接线和硬件。那就用软同步方案:所有数据都传到边缘网关的时候,由网关统一打时间戳,不要用设备自己的本地时间戳——老设备的晶振差得要死,一天能飘好几秒,你信它就完了。不同采样率的数据对齐,用三次样条插值补点,比线性插值精度高很多,我们实测下来,误差能控制在20μs以内,完全满足故障诊断的需求。格式转换直接在边缘转成带时间戳的OPC UA统一格式,别什么都往云端丢,带宽卡得要死,同步延迟能到好几秒,完全没用。
第二类是新产线设计,预留了改造空间。直接上硬同步,所有采集模块都同步接入PPS秒脉冲信号,精度能到纳秒级,就是成本高一点,但是对于高要求的机器人协同加工、高速装配线来说,这个钱不能省。
选型上提一句,边缘网关一定要选带硬件PTP时钟模块的,不要选软PTP的,软PTP受网关系统负载影响,误差波动大,哪怕贵个一两千,后期省的返工钱不知道多少倍。我之前碰过贪便宜选软PTP网关的项目,高峰负载的时候误差直接跳到十几毫秒,根本没法用,最后全换了,亏大了。
很多人觉得设备多源异构数据同步是算法或者大数据团队的事,其实不是。同步做不好,再牛的算法也挖不出有用的信息。说白了,这就是个现场工程问题,把时间对齐做准,把格式统一好,就解决了80%的问题,剩下的都是锦上添花的事。
