工厂产能优化:别再靠堆设备砸钱换产能的笨办法了

上个月去苏州相城那家做精密五金冲压的厂,老板拍着车间的工作台跟我吐槽,说这两个月新能源结构件的订单接了一堆,咬咬牙加了两台200吨的高速冲床,算着班产能从8万件涨到12万件,结果实际跑了半个月,班产最高才到9.2万件,单位产品的制造成本反而比之前涨了12%,财务算下来,这加的两台设备,半年都收不回成本。 我当时拿着秒表在车间蹲了一下午,就明白问题出在哪了。

先找对瓶颈,别对着非瓶颈工序瞎调参数

做了这么多年工艺优化,我见过最蠢的操作,就是全厂从上到下盯着冲床的滑块速度调——把每分钟冲压次数从250提到320,最后废品率涨了8个点,班产没涨多少,换模时间反而多了半小时,因为冲速快了模具热变形量直接超差。 我们当时测完全工序的节拍才发现,所有人盯着的冲压工序单拍只要12秒,比设计节拍还快了2秒,反倒是大家平时不怎么在意的振光去毛刺工序,单批处理时间要28秒,工件从冲压线转到振光机的等待时间平均要40秒,真正的产能瓶颈,从一开始就找错了地方。
精密五金冲压厂全工序节拍测算记录表
精密五金冲压厂全工序节拍测算记录表
之前那台振光机的装载量一直卡在每批12kg,操作师傅说装多了会撞伤工件表面,不敢加。我翻了下GB/T 13384-2008《机电产品包装通用技术条件》里附带的振光工艺规范,碳钢类小型冲压件的振光装载量最高可以到桶有效容积的60%,我们当时那台振光机的桶容积是0.08立方米,算下来每批可以装到18kg。试跑了三批,振光时间从28秒/件降到19秒/件,表面粗糙度Ra值还从3.2μm降到了1.6μm,废品率反而降了2.1%。 当时我算完账都惊了——就调个装载量,单班产能直接涨了32%,之前厂花20万买的那两台高速冲床,合着大半时间在等振光机的零件,纯纯吃灰。

换模时间的账,从来不是停线那几十分钟

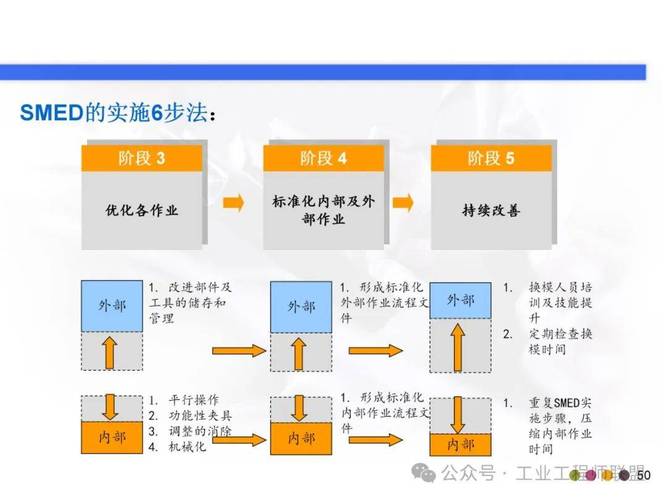

很多人算换模成本,就盯着换模时停线的工时算,算下来觉得换一次模花40分钟,损失几千块,咬咬牙凑单生产,一次冲10万件,库存堆得车间过道都走不开,资金压了上百万在在制品上。 真的亏。 前年去东莞那家做汽车连接器端子的厂,之前换模是两个师傅边看纸质图纸边拧螺栓,平均换模时间112分钟,为了减少换模次数,他们每次生产都凑足8万件的批量,车间里的在制品库存堆到了2200万,资金周转天数从30天拖到62天,供应链端稍微有个需求变动,整批的零件就成了呆滞料。 我们当时帮他们做SMED快速换模拆分,把所有可以在设备运行时做的准备工作全部挪到外部:比如新模具提前在预热架上加热到35度,固定用的螺栓按照扭矩要求提前摆放在磁吸托盘上,取件的治具按照下一个产品的尺寸预调好位置,换模的时候只需要松开定位销,把旧模具吊下来,新模具对准定位孔锁紧,接通气源和电源就可以启动。最后把平均换模时间压到了18分钟。 这里必须提个踩过的大坑:别信网上那些换模时间压到5分钟的鸡汤,我们当时一开始想把换模时间压到10分钟以内,给操作师傅加了考核,结果师傅为了赶时间,模具的定位销没插到位,连续冲了3000件端子全部尺寸超差,报废的料钱够付师傅半年工资。
汽车连接器端子冲压模具SMED快速换模作业流程图
汽车连接器端子冲压模具SMED快速换模作业流程图
调整完换模策略之后,我们把生产批量从8万件降到1.5万件,虽然换模的总时间比之前多了4倍,但换模频次提上来之后,在制品库存的降幅是换模成本涨幅的4.7倍,3个月时间,车间的在制品库存从2200万降到了1100万,资金周转天数直接砍了一半,老板当时说这省下来的流动资金,给全厂发了两次季度奖。

别为了凑节拍,把设备可靠性给搞没了

这两年见过太多厂长,为了冲月度产能指标,把设备的预防性保养周期一拉再拉,觉得停线保养的时间都是纯损失。 去年去宁波那家做注塑结构件的厂,为了赶三个月后的客户交付,把注塑机的液压油更换周期从6个月拉到12个月,滤油器的更换直接停了,结果连续三个月,每台机平均每个月故障停机12小时,有时候换个液压泵就要停线大半天。我们按国标里的OEE测算公式(时间稼动率×性能稼动率×良品率)帮他们算了笔账,之前把保养时间砍了之后,时间稼动率从85%降到了72%,因为液压油温过高,系统压力不稳定,性能稼动率从92%降到了78%,良品率因为尺寸波动从98%降到了91%,整体OEE从76.8%跌到了51.3%——看着机台每天转的时间长了,实际产出连之前的三分之二都不到。 真的,拍大腿都没用。 不过话说回来,产能优化根本不是什么高大上的算法游戏,更不是上来就要花几百万上数字化系统。上次有个杭州的客户找我,说他们厂产能卡壳,要上MES系统做全流程数据打通,预算报了60万。我们去车间蹲了两天,发现是物料转运的两辆液压手推车坏了,工人每天要多花40分钟等车运料,花2000块把推车修好,班产直接涨了15%,那60万的系统钱,省下来给工人发高温补贴不好吗? 做了这么多年工厂优化,我始终觉得,最好的产能增量,从来不是靠买新设备、招更多工人堆出来的。是把那些藏在流程缝隙里、被大家忽略的等待、搬运、换模、调整的浪费一点点抠出来的。别总想着搞什么颠覆性的技术创新,先把手里的工序节拍测准,把换模的时间拆明白,把设备的保养做到位,产能涨个30%-50%,真的不需要花什么大价钱。
