生产订单全流程中的那些坑与门道:从排产到交付的真实体验

做过几个整年的订单跟单,也蹚过不少浑水。今天聊聊生产订单全流程,不写教科书那套,就说说实际跑订单时,你会撞上的那些墙和绕不开的弯。

订单下来,第一件事干嘛?别急着排产。先看图纸,看工艺,看物料齐不齐。我见过太多人,订单一响,黄金万两,结果物料没到,车间停线,客户天天催。那种焦灼感,跟等高考成绩似的。

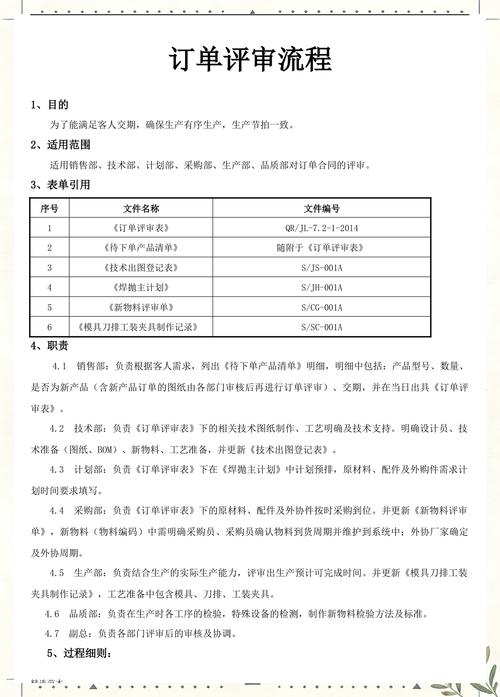

一、订单评审:别当橡皮图章

一、订单评审:别当橡皮图章
一、订单评审:别当橡皮图章

很多公司的订单评审就是走形式,销售说交期一个月,生产点头,采购摇头,最后全卡在长周期件上。我吃过这个亏——某次接到一个液压阀块订单,表面看工艺成熟,结果细看要求材质是316L,库存只有304,临时采购周期多出两周,全盘皆输。

真正的评审应该拉上工艺、采购、生产,把关键路径捋一遍。这里有个实用工具:关键链法。别用PERT那套虚的,打个比方,某批次要加工一个箱体,粗铣、精铣、热处理,热处理外协至少4天,那就得倒排计划。评审完,白纸黑字敲定交期承诺,否则后面扯皮,倒霉的是计划员。

还碰到个情况,客户中途改设计。订单评审时就得约定变更窗口期,过了某个节点,改单就得加钱。这可不是服务不好,是现实约束。

[IMG_PRODUCTION: 机械加工车间生产订单排产看板]

二、排产逻辑:不是拍脑袋

排产这活,看着简单,做起来头发掉光。最简单的法则:瓶颈在哪,计划就围着他转。TOC约束理论那套,在车间特管用。车间有个五轴加工中心,是绝对瓶颈,那所有订单都得给它让路。别的设备都闲着,它那儿堵着,你排产得先把瓶颈设备的产能切分好,再倒推前面工序。

我曾经干过一件蠢事,把订单按先后顺序排,结果所有订单都卡在瓶颈前。后来学乖了,先给瓶颈设备做产能负荷表,算清楚工时,再分配订单优先级。这里有个小技巧:换型时间被很多人忽略。你排得再好,频繁换刀,损失惨重。所以同类零件尽量挨着排,能省出不少时间。

还有排产的颗粒度。别搞到分钟的排产,那是折磨人。我一般排到半天,就够了。给车间留点弹性,不然一有异常,全乱套。

三、物料齐套:嘴上说重视,实际呢

物料齐套率,这玩意是订单交付的命门。很多计划员只看BOM,不查库存可用量。结果到了装配才发现缺一个密封圈,那叫一个尴尬。

我在MES里跑过缺料报表,其实关键不是报缺,而是提前暴露风险。你至少得在订单开工前3天,做一次齐套检查。别嫌麻烦,哪怕用Excel拉一张表,把采购在途、库存、车间在制都拢一遍,都管用。

有一次,一个客户要特急件,所有物料都齐,就缺一个非标弹簧。采购说加急3天,可客户只要2天。这怎么办?后来我直接在供应商那里蹲点,硬是跟人磨了一下午,现场等其他订单做完插了个队,总算赶上了。这种“人肉催料”的事,干过不少,但流程上,你得有安全库存意识。关键件设缓冲,别把自己逼上绝路。

[IMG_PRODUCTION: 机械加工车间物料齐套检查清单表]

四、车间执行:理想与现实的差距

四、车间执行:理想与现实的差距
四、车间执行:理想与现实的差距

排产表是理想,车间是现实。计划员得有心理准备——你的计划就是用来被打乱的。设备突然故障,人员请假,来料不良,这些事每天都可能发生。这时候,你得有异常响应机制

我见过最稳的车间主任,每天早会只问三个问题:今天干什么?有什么风险?谁负责解决? 别小看这三问,比任何报表都实在。现场管理这事,你得走到车间里去。计划员坐在办公室,用电脑看进度,永远不知道实际长啥样。你去机台旁边看看,那铁屑飞溅的现场,比啥都真。

统计工时也是大坑。名义工时和实际工时差得远。比如钻个孔,标准工时5分钟,实际可能8到10分钟。你按标准工时排产,肯定完不成。所以得有工时系数校准。我一般取1.2到1.3,根据设备新旧、操作工熟练度调整。

五、质量与跟单:别当甩手掌柜

质量是嵌在流程里的,不是端检出来的。生产订单全流程,质量门必须卡在关键节点。比如热处理后,必须上硬度计,这活儿别省。我在首件检验上栽过跟头,一批铸件没做首检,结果批量加工到一半发现硬度不够,整批报废,那损失,心都在滴血。

跟单员呢,别只会问“好了吗?”你得知道工序进度。有个简单方法:让车间每完成一道工序,在流转卡上签字打勾,你根据流转卡的位置判断进度。这招传统,但绝对靠谱。电子化当然好,但别忘了系统背后的数据是工人录入的,进不进去你也不一定知道。

还有变更管理。客户改个公差,你以为只是图纸更新,实际可能影响加工方法。比如原来铰孔,改成磨削,你得重新排产。所以变更通知必须闭环,让工艺、车间、采购都收到,别漏人。

六、交付与结单:最后一公里别掉链子

终于交货了,别高兴太早。包装、运输、报关,每一步都能给你出幺蛾子。我遇到过一次,完工检验合格,结果包装时把标识贴错,客户拒收。这哪是质量事故,这是管理疏忽。

所以发货前的确认单,必须包含零件号、批次号、数量、包装要求,逐项勾对。还有一个容易忽略的:随货文件,材质证明、检测报告、合格证,缺一不可。有次少了材质证明,货到客户门口,进不了厂,来回折腾了三天。

结单不只是财务的事。你得把订单的工时、物料、异常都归档,作为下次报价和排产的参考。我一般会做一份订单复盘纪要,不用长,三四条关键教训就行。比如“某零件线切割报价偏低”、“热处理外协周期要加2天缓冲”。这比啥培训都管用。

七、工具与系统:别迷信数字

现在都在上MES、ERP。但说实话,系统只是工具,不是神。有次我们上的MES,报工实时采集,但工人嫌麻烦,每天批量补录,导致数据失真。后来我们改成工位PAD扫码报工,才稍微好点。

不过话说回来,系统能帮你省很多时间,但核心逻辑还是你得懂生产。我用过最顺手的反而是Excel加白板。你只要把关键瓶颈识别出来,用看板管理,比什么大系统都爽。

关于参数和公式,这里提两个实用的。一个是产能负荷率 = 总需求工时 ÷ 可用工时(注意考虑效率系数和稼动率)。另一个是齐套率 = 齐套物料种类 ÷ 总物料种类(但更准确的是按工单齐套的物料项数比)。这些在APS系统里都有,但你要理解背后的含义,不然就是黑匣子。

结语

结语
结语

生产订单全流程,说白了就是计划、协调、应对异常。没有一劳永逸的方案,只有不断踩坑和复盘。我到现在每天还在处理各种突发状况,但经验多了,心里不慌。给同行的建议:把流程固定下来,但留出变通的余地,别把自己搞成计划的奴隶。
