先说个我自己的经历。去年在华东某汽配厂做产线诊断,他们的订单交付率看着有92%,但一到月底就疯狂追料。销售催计划,计划催车间,车间说毛坯还没到,采购说供应商那边质检卡住了……全厂都在救火,却没人说得清问题到底堵在哪一环。
后来我们发现,他们的订单系统里,每道工序的报工靠人工纸质单据,统计员晚上录入Excel,MES里的进度数据跟车间实物根本对不上。这哪是闭环?这是开环!连环都没有,更别提管控了。

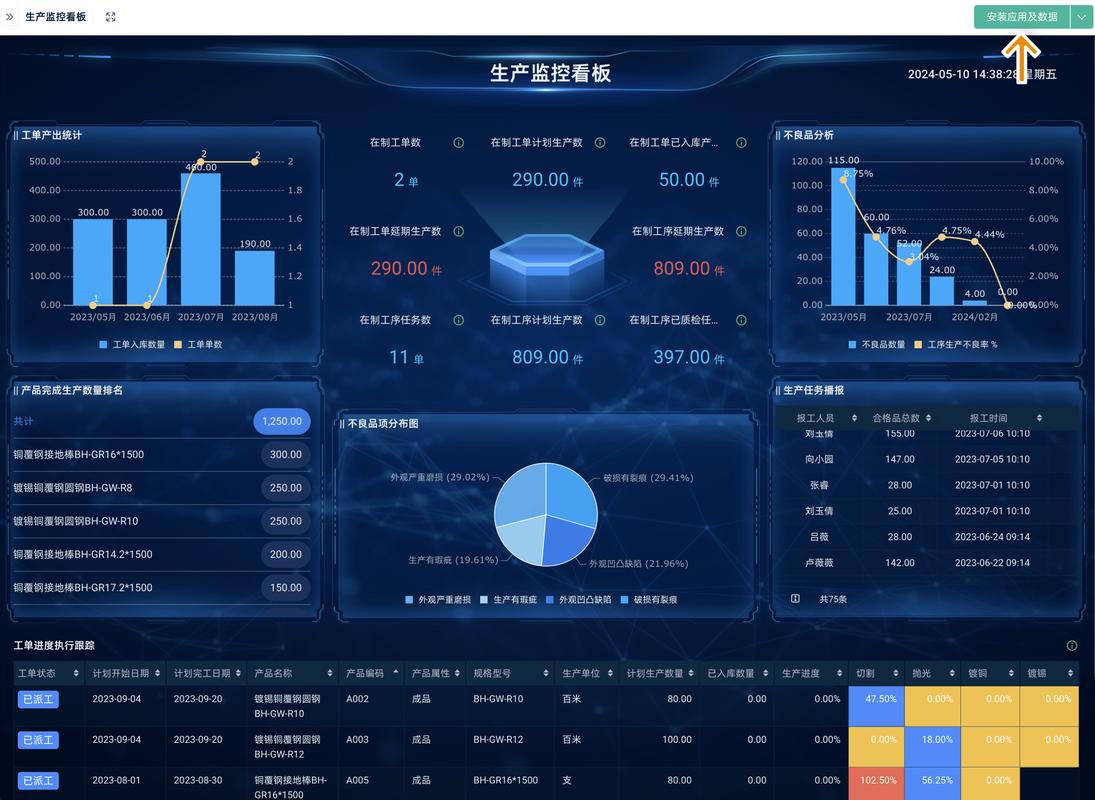

一、所谓的“闭环”到底缺了哪根筋
很多工程师一听到“闭环管控”就想到P—D—C—A,但真落到生产订单上,你连“P”都立不住。订单从销售合同到生产工单,再到物料需求、产能分配、工序排程,每一步都涉及不同部门的数据口径。采购看订单号,计划看工单号,车间看任务卡号——三个号对不上,闭环就是空中楼阁。
我见过最坑的一种做法,是让ERP和MES各自为政,中间靠人工导Excel。白天干活,晚上导数据,第二天早上晨会对着昨天的报表吵架。说实话,这种模式连“事后复盘”都算勉强,因为数据已经失真了。
真正的闭环,必须从订单下达那一刻就把所有环节串起来:订单是唯一的id,工艺路线是唯一的经脉,物料批次是唯一的血液。任何一环断了,系统至少要能报警,而不是等三天后统计报表出来才“惊喜”地发现延期了。

二、订单分解:别把BOM当成万能的

很多中级工程师喜欢盯着BOM(物料清单)做文章,但BOM只是静态的,它没有“时间”维度。你让计划员看着BOM排产,他只能看到物料清单,却看不到每个零件在哪个工序该到哪个机床。制造BOM和工艺BOM经常打架——设计部门用BOM管物料,工艺部门用工艺路线管工序,两个系统一对接,发现工序里的物料编号跟BOM里对不上。
这事儿我处理过不止一次。唯一的办法,是让订单分解时直接绑定工艺路线,并且把工序级的需求独立出来。也就是说,每个工单不仅要带物料,还要带“当前工序”和“下道工序”的指针。这样,哪怕一个零件在加工中心上等刀,系统也能精准知道它卡在哪个设备上。
\n别笑,我见过一家中型阀门厂,他们的工单在ERP里已经完工关闭了,但车间里那批阀体还在精加工线上躺了三天。为什么?因为完工报工是质量部填的,他们只按抽检比例合格就算整单完工——这种“账实不符”的闭环,比没有还可怕,它让人产生虚假的安全感。
三、车间执行层:让机床开口说话
要闭环,数据采集就是命门。但MES的数据采集,一说到DNC、MDC就头大。别一上来就铺光纤上5G,很多小厂连机床的网口都没打开。我的经验是——先盘一下设备状况,再看员工的报工习惯。
最土的办法是给每台设备配一个扫码枪,员工做完一道工序就扫一下任务卡,系统自动记录时间戳。看着不高大上,但胜在零培训成本。但这里有个坑:如果你把正负公差都写在纸张工艺卡上,员工扫完码还得手填尺寸测量值,填错了,闭环照样断。所以在设计报工界面时,必须把关键尺寸的SPC控制图直接嵌进去,让员工在触摸屏上按一下“保存”就算过。
当然,有条件上自动化线,就得用PLC采集机床的开工/完工信号,比如主轴负载、刀库换刀次数。但请注意,千万别直接拿这些信号当作工序完成标志——机床停止不一定是完工,有可能是崩刀了,也有可能是待料。一定要结合“最后一道走刀程序的结束信号”和“工人确认”双保险。

四、异常处理:闭环的灵魂在于“立即反馈”
生产订单从来不会顺顺当当,总会出现质量报废、设备故障、缺料。如果这个信息不能第一时间传到计划层,那么后续排程就会基于错误数据继续跑。我见过一个极端案例:某齿轮厂的锻件毛坯供应商连续三天断货,但系统里库存可用量还显示有200套——因为采购员压根没在系统里做收货,而是等月底对账时再补单。结果车间还在按原计划加工,等发现没料了,整个后工序全部空转。
闭环管控平台必须内置一个“异常触发器”。当某个工单的当前工序超过计划完工时间 15分钟(具体看节拍)还没报工,系统自动发黄色警报给班组长;超过30分钟未处理,升级到车间主任;超过1小时,直接冻结后续排程并推送计划部。这个逻辑听着简单,但很多平台只做了“事后统计”,没有做“事中预警”——那还闭环个鬼。
说到这,我得吐槽一下所谓的“智能派工”。有些平台试图用遗传算法自动排程,但在模具车间这种多品种小批量场景,算法跑出的结果经常被老师傅一眼推翻。人机结合才是王道:系统给出窗口期,人工负责拍板。不要迷信全自动,除非你的车间完全是无人化。
五、数据回流:别让汇总表变成数字坟场

闭环管控平台最后都会积累一堆数据:工序工时、设备利用率、一次合格率、延期原因分布。高级一点的平台还能追踪到具体零件批次的加工参数。但这些数据如果不反哺到销售报价、工艺优化和员工绩效,那它就是一个昂贵的数据库。
我建议每周开一次“订单复盘会”,但会议内容不是看生产日报表,而是拉出本周所有逾期的工单,逐个做根因分析。比如某订单在热处理工序卡了2天,原因是炉里塞了别的急单。那就要么调工艺,要么改排产规则。
有没有人想过,为什么有些订单总是逾期?往往是因为销售在接单时承诺了过短的周期。闭环平台应该沉淀出标准工序工时的基线数据,并用它来倒推销售承诺的可行性。这就把生产数据变成了经营决策的武器,而不是只给仓库看。
六、落地的三个“不要”

第一,不要一上来就想打通所有系统。先让订单、工单、工序三级数据在平台里能实时关联,哪怕手工录入都行。第二,不要指望一套软件包治百病。那种什么模块都有的“巨无霸”平台,往往每个功能都是半吊子。宁可买垂直的MES,再定制对接层。第三,不要忽视工人的感受。报工界面如果多点了三次鼠标,工人就会找借口不点。你得设计成扫一下二维码,自动带出工序,点“完成”即可。那种要填七八个字段的,等着被现场抵制吧。
说到底,生产订单全流程闭环管控平台不是买来的,是养出来的。它需要你像养孩子一样,不断地校准数据,调整规则。别指望上线当天就能看到效果——头一个月肯定鸡飞狗跳,但坚持三个月,你就敢拍着胸脯说明天哪个订单会延期。到了那一步,闭环才真正有了灵魂。
最后留个问题给你想想:如果今天有一个急单插进来,你的平台需要多少分钟能让所有环节知道新的优先级?如果答案是“明天晨会”,那兄弟,你离闭环还远着呢。
