生产计划排程联动:离散制造车间踩坑出来的落地经验

摘要:很多制造车间做生产排程,都陷入「计划归计划、排程归排程」的死胡同,交期拖、产能空、物料堆是常态。本文从实际工程改造经验出发,讲透生产计划排程联动的核心逻辑,给中级工程师分享可落地的改造路径,避开常见的坑。

为什么单独做排程永远跑不通

去年帮朋友的重机零部件车间梳理流程,一进车间吓一跳。过道堆着二十多台半成曲轴,热处理车间连轴转了半个月突然断料,机加工班组一半人待工三天。

查问题。ERP出的月生产计划,是按订单交期倒推的,给车间的就是一个总交付时间。车间计划员自己拿Excel排工序,每天调,但是采购到货延期、设备突发故障这些信息,从来没人同步回ERP的主计划层。主计划还在按原节奏往下发新订单,排程这边早就炸了。

说实话,百分之八十工厂的排程问题,根本不是排程方法错了。是没做联动。对吧?计划层拿静态数据做规划,排程层拿动态异常调顺序,两边不同步,神仙来排也没用。

离散制造车间生产计划排程不联动异常示意图
离散制造车间生产计划排程不联动异常示意图

上次那个车间,光在制品积压就占了快两百万的流动资金,说出来你敢信?就是因为各环节各干各的,计划不跟着排程的动态变,排程不跟着计划的目标调。

生产计划排程联动的核心约束

很多人一讲联动,就说要上全套APS,要搞全流程数字化,其实不是。核心就是抓三个约束,少一个都转不起来。

物料齐套的动态联动约束

按照GB/T 25103-2010《生产管理信息系统 功能框架》的要求,生产计划必须支持基于齐套状态的动态调整。我之前做过一个汽配项目,客户一开始把联动做成了单向的:计划给排程下任务,排程不反馈齐套异常。结果有次外协的半轴齿轮晚到四天,排程把后续所有工序都打乱了,计划还在催着按原节点交付,整个车间乱成一锅粥。后来改了规则,只要缺料超过24小时,排程自动把齐套的订单提前,同时同步回计划层调整交付预测,一下子顺了很多。

瓶颈设备的能力联动约束

大部分工厂的设备能力都是写在BOM里的静态额定工时,实际生产里,设备要保养、要抢修、还要接急单插单,能力永远是动态的。比如车间里的五轴龙门铣,一般都是瓶颈,对吧?今天它坏了八个小时,这个产能损失如果只在排程里调,不反馈回计划层,计划下周还会按原来的额定能力接新单,越堆越多,最后还是炸。

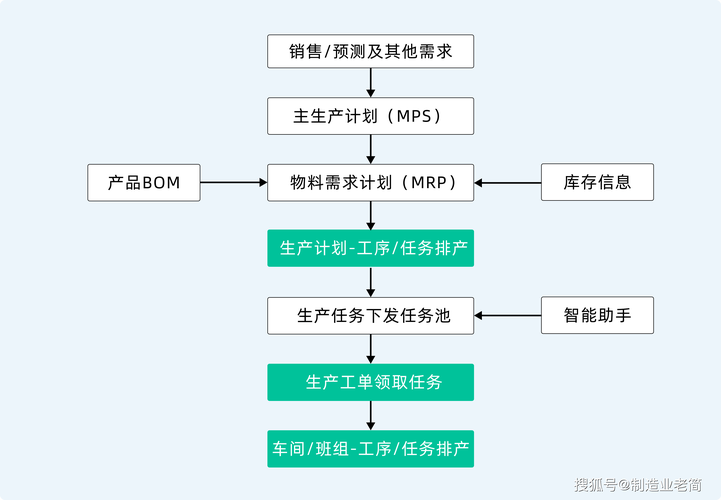

生产计划排程双向联动逻辑图
生产计划排程双向联动逻辑图

订单优先级的联动约束

客户临时改交期太常见了,计划层改了优先级,排程必须立刻调整,反过来,排程如果发现某个订单的前置工序出了问题,要延期,计划层也要立刻同步给销售,跟客户沟通,别等到了交期才说做不出来,坏口碑。

没钱上大系统也能落地的改造

没钱上大系统也能落地的改造
没钱上大系统也能落地的改造

不过话说回来,不是所有工厂都有几百万预算上ERP+APS的全套系统。很多中小厂,几十上百号人,怎么办?

我见过太多上来就要全流程联动的,最后花了钱,数据理不清,工人不会用,放那里落灰。我们去年给一个一百二十人的汽配厂做改造,只花了不到十万,三个月跑通,交付及时率从72%涨到93%,产能提了14%,怎么做到的?

第一步,先抓核心,别搞大而全。整个车间找出来2个瓶颈工序,就是下料和热处理,只有这两个工序的变动会影响整个计划,先只做这两个工序排程和主计划的联动。其他非瓶颈工序,跟着瓶颈走就完了。

第二步,理清楚数据规则,别追求完美。允许数据有5%以内的误差,先跑起来,再慢慢调。我们一开始整理工时数据,老工人给的工时和系统里差了快10%,没关系,先按实际排,每跑一周更一次数据,一个月下来误差就降到2%以内了。

第三步,定死异常反馈的时效,别靠人情。只要瓶颈出异常、缺料,排程员必须2小时内把信息同步到计划层,计划层当天就要调整主计划的订单节奏。就这么简单。

真的,很多做信息化的上来就给你吹全联动、智能排程,都是卖钱的噱头。适合你工厂现状的,才有用。

生产计划排程联动,本质不是搞一套复杂的系统,是打通计划和执行之间的信息墙。让计划跟着实际变,让排程贴着计划走,就能解决百分之八十的交期问题。
