产线投入产出测算:机械工程师必避的3个核心计算陷阱

上周帮华南一个做新能源结构件的客户复盘,他们去年投的那条机加线,算出来的回本周期比当初测算的多了14个月。

你敢信?

当初立项时财务给的数是22个月,现在跑了快两年,连一半的折旧都没赚回来。很多人对产线投入产出测算的认知,还停留在“设备报价加总,除以单件毛利”的小学生水平。这篇聊点真的,都是跑了上百条产线踩坑踩出来的实货。

别把“看得见的采购价”当全部投入

绝大多数人做测算时,第一反应是把主机、机器人、输送线的报价列出来加总,这部分确实是大头,但只占实际总投入的70%-80%。剩下的20%-30%,全是藏在角落的隐性成本,漏一个都能把回本周期拉长半年。

按照GB/T 13384-2008《机电产品包装通用技术条件》配套的安装工程概算规范,设备安装、地基处理、动力增容的费用,不得低于设备原价的10%。但我见过的项目里,至少一半的项目经理会把这部分砍掉。

就拿刚才那个华南客户来说,当初报的线体总投入是1200万,结果光24台卧加的地面硬化(要求1.2MPa承载,防止加工时振动导致精度漂移)、10kV高压电缆增容、压缩空气管路铺设,就花了180万。调试前3个月设备稳定性不够,靠老线外协顶产能,又花了60万。

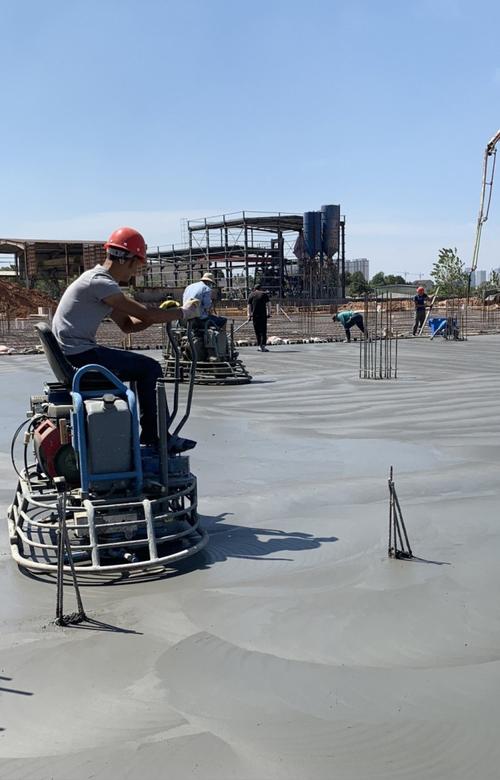

机加产线地面硬化施工验收现场
机加产线地面硬化施工验收现场


最容易被忽略的还有初始备件库存。高端卧加的刀库轴承、伺服编码器、视觉系统的镜头保护镜,都是易损件,按行业惯例要备设备总价的3%-5%的库存,这笔钱是一次性砸进去的,不算进投入,后面全是窟窿。还有新员工的培训费、产线投用前的清洁消毒、环保验收的检测费,杂七杂八加起来,又是小几十万。

我一般会要求团队在测算时,把所有占比超过总投入1%的项全列出来,哪怕是不起眼的工具柜、防静电地板,漏了就是漏洞。

产能测算的“纸面效率”,坑过80%的项目

算产出的时候,最扯的操作就是直接拿设备的理论节拍乘时间。比如加工中心的理论节拍是90秒一件,一天24小时,一年300天,算出来年产能多少多少万件。

醒醒。

行业通用的设备综合效率(OEE),离散制造机加线的正常水平是65%-75%,如果是做高精度航空结构件,能到60%就算优秀。很多人为了让项目过会,故意把OEE报到85%甚至90%,那数是给PPT增光的,不是给车间用的。

OEE里藏的坑太多了。换型时间没算?比如做不同批次的铝合金壳体,换一次工装、调一次刀补要45分钟,一天换3次就是2个多小时没了。首件检验的时间?新批次上来要等三坐标测完尺寸才能批量跑,又是半小时。刀具磨损的换刀时间、设备故障的停机时间、插单换线的等待时间,这些全要从理论时间里扣。

离散制造产线OEE数据看板实时截图
离散制造产线OEE数据看板实时截图


还有毛利的计算,很多人只扣材料成本,不算变动制造费用。机加线的刀具成本一般占单件售价的15%-20%,切削液、润滑油、废屑处理费,又是3%-5%。新产线前6个月的不良率,能到5%就不错了,按成熟阶段的1%不良率算,毛利能虚高好几个点。

说真的,我见过太多项目经理,为了过会把数往好看了调,最后拍屁股走了,留下来的生产团队天天擦屁股,太缺德。

不过话说回来,也不是要把所有细枝末节的成本都算到极致,那样项目永远批不下来。关键是那些占比超过5%的项,你不能故意装看不见。

别用静态回收期,糊弄懂行的老板

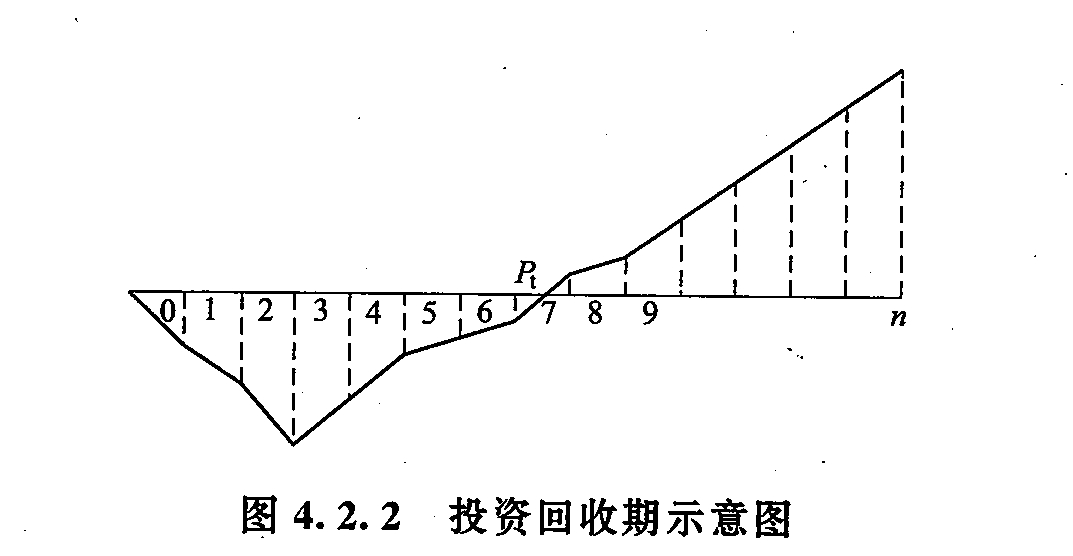

别用静态回收期,糊弄懂行的老板
别用静态回收期,糊弄懂行的老板
很多人算回本周期,就是总投入除以每年的净现金流,这是静态算法,放到现在根本站不住脚。钱是有时间价值的,10年前的100万和现在的100万,购买力差了多少?

制造企业的加权平均资本成本(WACC)一般是8%-12%,做动态投资回收期测算的时候,必须把这个折现率算进去。我之前碰到个项目,静态算出来回本是4年,按10%的折现率折完,动态回收期是4.8年,差了快1年。

还有几个容易踩的坑:设备残值别拍脑袋。普通卧加用5年,二手市场能卖到原价的15%就不错了,别按20%甚至30%算。产线的迭代成本也要提前留出来,比如现在做的是2023款的电池壳体,2025年产品改款,要换工装、调视觉程序、改输送线定位,这笔钱至少要留总投入的5%-8%,不然等改款的时候又要掏一笔,回收期直接往后拖。

我一般给客户做测算的时候,会出三个版本:乐观版、中性版、悲观版。乐观版就是给老板看的,中性版是我们自己要兜底的,悲观版是万一市场下滑、订单只有7成的时候,能不能扛得住的。三个版本的回收期差在30%以内,这个项目才敢拍板投。

上次那个华南的客户,我帮他们把所有漏的隐性投入补全,把OEE从原来拍的85%调到62%,按10%的折现率算,出来的动态回收期是39个月,和现在实际跑的节奏差不了俩月。

其实哪有那么多玄学。

就是别拿理想当现实,别把PPT上的数真当成车间里能跑出来的数。

哦对,最后加个小吐槽:前阵子碰到个刚毕业的小朋友,给老板报的测算里,连设备的电费都没算。我问他,24台卧加每台15kW的主轴,一天跑16小时,一个月电费十几万,你不算?他挠挠头说,财务说电费算运营成本,不算项目投入。

我去。

运营成本不是钱啊?那你算毛利的时候把电费扣了啊,他又没扣。这不是两头占便宜吗?
