别再让生产订单烂在半路:机械加工场景下的生产订单全流程闭环落地细节

摘要:很多人聊生产订单全流程闭环,总喜欢讲空泛的ERP架构、工业互联网大屏,却很少有人聊机械加工场景下,那些实打实的落地堵点。本文结合3年多的汽车零部件加工车间的落地经验,拆解工艺校验、在制品追溯、质量回溯三个核心节点的落地细节,所有参数都参考现行的质量管理体系要求,没有空架子,都是踩过坑攒出来的实操经验。

从工艺下发端就堵上的漏洞——别把闭环做成“纸上流程图”

去年在苏州给一家差速器零部件厂做流程梳理的时候,碰到个特别离谱的事。300件的壳体订单,本来约定7天交付,硬生生拖了21天。

根因说出来都好笑。工艺员下发的CNC工序卡,把客户要求的0.02mm同轴度公差,抄成了通用件的0.05mm。机床操作工按0.05mm调的参数,做完200多件才被检验员发现,全批次返工,光工时就耗了十几万。

说真的,我见过至少一半的生产延期,根因根本不是机床坏了、材料没到,是最开始的工艺和订单要求对不上。

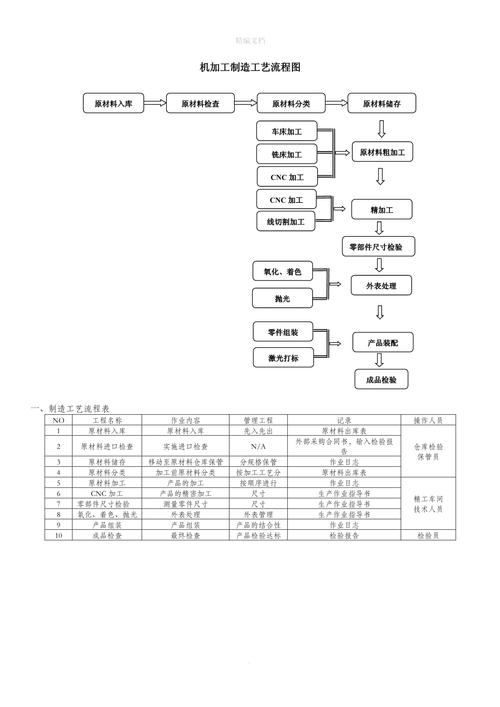

机械加工订单工艺节点校验流转示意图
机械加工订单工艺节点校验流转示意图

很多工厂的流程设计,总以为把订单从销售端传到ERP就算完成了第一步,完全没考虑订单工艺双校验节点的强制嵌入。按照GB/T 19001-2016里7.5.3条款的要求,生产受控文件必须和订单的特殊特性要求做双向匹配,不能靠工艺员的个人记忆去核对客户给的公差,也不能靠车间班长派工的时候口头提醒。

我们当时给这家厂改流程的时候,直接在订单流转的入口加了硬规则:只要是客户标注了特殊特性的订单(比如同轴度、表面粗糙度、热处理硬度),系统会自动弹窗要求工艺员把每个特性对应的工序、检验要求、公差值一一映射到工序卡上,缺一项都没法下发到车间。就这么一个小改动,后面半年的工艺类错误直接降了87%。

在制品流转的“断点熔断”——别让在制品变成车间的“隐形库存”

我第一次去那个车间转的时候,站在通道上,两边堆的在制品差点把路堵了。问了下车间主任,他苦笑着说,这些件有的是上个月的,找不着对应的订单,不敢扔,也不敢用,就堆在那当“纪念”。

之前那个差速器厂,粗加工做完的壳体转去热处理,热处理班组把两个不同订单的毛坯混到了同一个料架上。找了整整3天,把所有在制品全部倒了一遍才分清楚,耽误的交期直接让客户扣了5%的违约金。

人是会累的。

换班是会忘的。

别信什么“大家都熟,不会混”的鬼话。我们在流程里加了单工序在制品滞留超过12小时的熔断告警:只要某个料架上的在制品超过12小时没完成下一道工序的扫码绑定,系统自动给工段长发告警;超过24小时,直接给生产主管发推送;如果某个批次的工序检验不合格,系统直接锁死这个批次的后续流转通道,根本不让它流到下道工序。

机械加工车间在制品流转扫码追溯看板实拍
机械加工车间在制品流转扫码追溯看板实拍

按照GB/T 39112-2020《智能制造能力成熟度模型》的要求,二级成熟度就必须实现在制品的全流程追溯。很多工厂嘴上说自己达到二级,实际上追溯全靠车间主任拿个小本本记,碰到三班倒换班,信息断档是常事。上个月赶的那批风电法兰订单,就是夜班的操作工把两个不同订单的法兰毛坯放错了料架,白班的人没核对就上了机床,铣出来的密封面尺寸全不对,废了8件毛坯,光材料成本就2万多。

现在我们要求每个料架都贴专属的二维码,操作工扫码上料、检验员扫码报检、转运工扫码交接,每一步的时间、人员、设备信息都自动绑定到对应的订单批次上,别再让在制品变成没人管的“隐形库存”。

交付后的回溯闭环——别把发货当成订单的终点

太多人对闭环的理解有偏差。觉得把货发出去,拿到客户的签收单,订单流程就走完了。

错。

真正的闭环,是能从每一次订单执行的问题里,攒出下次不再踩坑的经验。之前那个差速器客户,收到货之后反馈有3件的密封面有轻微振纹。要是放在以前,我们可能让售后上门换3件货就完事了。但现在有完整的追溯链路,我们直接调出这3件的生产记录:是3号CNC机床在精铣工序做的,当时的刀具已经用了132件,而工艺卡上写的刀具寿命是150件。

问题一下就找到了。那批精铣刀的实际寿命是120件,超过之后刀具磨损,就会在加工面上留下振纹。

我们直接把刀具的强制更换周期从150件改成120件,嵌到机床的参数管控系统里,到了件数机床自动锁停,必须换刀才能继续加工。后面连续6个月,再也没出现过同类的振纹问题。

这就是订单交付后的质量回溯节点的价值。不是发完货就把订单档案锁进柜子再也不看,而是把客户的每一次反馈、生产过程中的每一次异常,反向同步到对应的工艺参数库、设备管控库、检验标准库,让每一次踩过的坑,都变成后面流程里的硬规则。

其实所谓的生产订单全流程闭环,从来不是什么高大上的工业互联网概念。

就是把每一个可能掉链子的节点,从最开始的工艺核对,到中间的在制品追溯,再到最后交付后的问题回溯,一个个用硬规则卡死。不靠人自觉,不靠老师傅的经验,靠系统的强制校验。

我们去年把这套逻辑在三个车间跑通之后,订单平均交付周期从14天降到了6.2天,在制品库存降了42%。说真的,比花几百万上的那种只用来报数据的花架子ERP管用多了。
