产线多机协同:从硬同步到软调度的工程实践

先说个真事。去年我去一家汽车零部件厂调试一条新线,三台六轴机器人加两台专机,供应商用的硬同步——一个主编码器分频给所有从站。结果呢?一上电就报错,从站追不上主站脉冲。折腾了三天,最后把同步方式改成分布式时钟,问题瞬间没了。当时我那个懊恼啊,早该坚持用EtherCAT的。

产线多机协同这事儿,说复杂也不复杂,但说简单,你真敢按想象去接?

一、先搞明白你到底是哪种“协同”

很多人一上来就谈通讯协议、谈同步精度,但我遇到的实际情况是——大部分产线所谓的协同,根本不在一个量级上。你得先分清楚:是移动约束类协同,还是时序逻辑类协同。

移动约束,说白了就是几台机器要同时动,而且相互位置有严格关系。比如冲压线里的机械手跟压机,必须在一个运动周期内完成进给和回程,差一拍就撞模。这种场合,同步周期得做到1ms以内,主从之间的位置偏差最好控制在脉冲当量的3倍之内。我见过用总线就敢做刚性同步的,结果一高速跑,机械手抖得跟筛糠似的。

时序逻辑就轻松点。工作站A干完活,告诉B可以开工了。这种你甚至用IO硬接线都行。但麻烦在于产线换型——如果你今天做A型件,明天做B型件,动作顺序全变了,硬互锁逻辑改起来要死人。所以现在很多线体,哪怕只是时序协同,也倾向于走软逻辑。

还有一类挺阴间的——柔性协同。就是几台机器人分区域作业,各自干活,但工作范围有重叠。你不想画死安全区导致效率降低,就得靠实时位置共享来动态避让。这玩意儿对协议栈和算法都有要求,具体后面说。

二、同步协议怎么选?别光看速率

我见过最夸张的一个方案,用普通工业以太网加TCP/IP做多机同步。你猜结果怎么着?两台CNC联动,插补出来的圆弧像狗啃的。因为TCP的丢包重传机制,每次网络波动就是一次位置跳变。

现在主流选EtherCAT或者PowerLink,我个人更偏向EtherCAT——虽然初期配置稍微麻烦点,但它的分布式时钟机制确实靠谱。每站基于同一参考时钟进行数据采集和输出,同步抖动能控制在百纳秒级。别小看这个数字,你跑高加速度轨迹时,1μs的偏差就能在末端造成0.1mm以上的误差。

不过话说回来,协议选好了,线没接好照样白搭。你猜最常见的坑是什么?接地。屏蔽层单端接地还是双端接地?现场一堆变频器,干扰起来总线直接丢包。我有次排查一个偶发性不同步故障,最后发现是某段拖链里的网线被油泡烂了,信号衰减严重。所以同志们,选型再豪华,物理层永远是爹。

EtherCAT工业总线电缆屏蔽层接地示意图
EtherCAT工业总线电缆屏蔽层接地示意图

三、负载均衡与节拍计算——那笔算不清的账

三、负载均衡与节拍计算——那笔算不清的账
三、负载均衡与节拍计算——那笔算不清的账

多机协同,意味着你得在几台设备之间分派任务。怎么分?别跟我说平均分配,那是最偷懒的做法。你要看每台机器的负载率、工装夹紧时间、甚至刀具寿命。举个栗子,一条装配线,四台SCARA机器人,A机负责高速chip贴装,B机负责视觉对位组装。你硬把C机的活匀给D机,看起来节拍平衡了,结果C机闲置率飙到60%,整体产出反而下降,因为物料输送线跟不上。

真正做协同调度,得建个简单的数学模型。设产线目标节拍为T₀,每台设备实际循环时间为tᵢ,负载率ηᵢ。那么合理分配的原则不是tᵢ相等,而是tᵢ/(ηᵢ·kᵢ)尽可能接近,其中kᵢ是设备能力系数(不同工艺的额定速度比)。这公式我一般写在白板上给调试人员看,他们秒懂。

还有动态情况——线上某台机报警停10秒,你怎么办?协同系统得有重调度能力。低级做法是全线停机等它恢复,高级做法是把其后续工位任务临时转移给旁边设备。但转移有代价,你得权衡刀具寿命、视觉程序下载时间、夹具快换时间。真做过动态调度的人都知道,现实比算法复杂多了——最气的是一台设备得换工装,你算好15秒能换完,结果螺丝拧滑了,愣是多花了两分钟,整个调度计划全泡汤。

四、视觉系统参与协同——被逼出来的刚需

现在产线协同,很大一部分靠视觉反馈。因为工件来料位置有偏差,机机器人大眼瞪小眼,抓不准。常见做法是手眼标定+视觉引导。但多机协同的难点在于:你的视觉系统要给多台机器人提供工件坐标,这坐标基准必须统一。

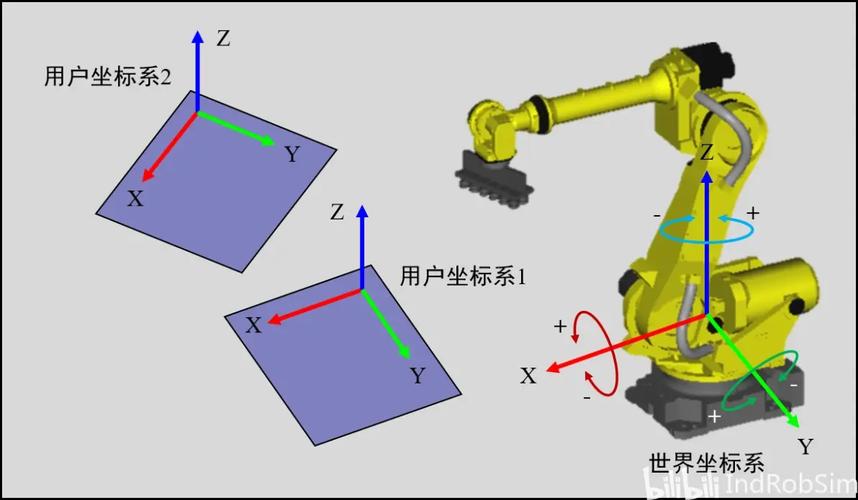

我见过一个惨案——视觉系统安装在传送带上方,跟两台上下料机器人配合作业。结果机器人A用相机给的坐标抓取没问题,机器人B也同样用,但产线一联调,B抓偏了3mm。为什么?因为B的基座坐标系跟相机坐标系之间旋转矩阵算错了,差一个很小但致命的安装角误差。后来用多点标定法重新算了一次,搞定。

所以啊,视觉引导的协同,你得把标定当成一个纯工程问题来对待。标定点位要覆盖整个工作空间,不能只用中间几个点。我习惯至少取9个点,四角加四边中点加中心,然后做最小二乘拟合。还有,相机安装位置尽量让光轴垂直于工件平面,不然透视畸变够你喝一壶的。

多机器人视觉标定板空间位置布局图
多机器人视觉标定板空间位置布局图

五、一个经典案例——包装线四机协同的改造

五、一个经典案例——包装线四机协同的改造
五、一个经典案例——包装线四机协同的改造

去年我给一个日化厂做过项目,一条旧包装线,原来是一台封箱机+两台装箱机+一台码垛机,各自独立PLC控制,通过IO互锁。毛病在于一换纸箱规格,整个顺序逻辑全乱了,得人工改两个PLC的程序。后来我给它们加了一个上位协调层,用工业PC跑一个软件PLC,把四台设备的动作时序和状态都汇总上来,统一调度。

具体做法:每台设备保留本地PLC,但把关键的“完成”、“请求”、“故障”信号通过Profinet送到协调层。协调层根据当前生产订单(规格、数量)动态计算各个设备的动作窗口,然后通过字发送控制指令。比如码垛机需要等装箱机完成一批,协调层会预判装箱机剩余时间,提前给码垛机安排待命位置,而不是傻等互锁信号。

改完之后,换型时间从45分钟缩到8分钟,而且设备报警时,系统能自动把上游的输送速度降下来,而不是全线急停。这里就是软协同的价值——它把硬逻辑变成了可配置的策略。

六、调试过程中的那些“反直觉”坑

多机协同调试,最磨人的不是编程,是时序上的毛刺。比如你写好了状态机,每次报警恢复后,设备A已经回到原位,但B还在运动中,你如果只是简单等B到位再重启A,可能造成A的工装提前动作,直接把B撞了。这时候你得仔细梳理每个中断状态下的“恢复序列”。

还有,你以为扫描周期一样,协同就同步了?太天真。PLC的循环扫描有抖动,总线的帧调度也有抖动。如果你在程序里用了“当某输入上升沿,则置位某动作”,这个上升沿可能被总线采样延迟几个毫秒,在高速协同里就是灾难。所以关键的协同动作,我建议用基于时间戳的同步,而不是边沿触发。

我甚至见过,因为PLC里FOR循环太长,导致某个扫描周期超过了总线超时设置,从站直接触发看门狗,全线急停。排查到最后,是某个工程师在OB1里写了一个高开销的数据转换函数,平时没事,一旦产量高数据量大,就成了不定时炸弹。

七、写在后面

七、写在后面
七、写在后面

多机协同不是说你买了一个高端PLC就自动实现了。它更像一门平衡的艺术——你需要在精度、速度、柔性、成本之间反复权衡。有时为了一个同步周期从2ms降到1ms,你可能得多花三万块换卡件,值不值?得看你的产品工艺是否真的需要那么快的节拍。反正我见过不少线,实际最高速度只用到了设计速度的60%,却把同步精度要求设定得极高,纯粹是自己折腾自己。

真正的老工程师做法:先定义你的瓶颈工序,然后让其他设备去配合它,而不是追求所有设备绝对同步。产线协同的目标不是同时开始、同时结束,而是各就各位,在正确的时间窗口内完成自己的动作。

最后说个个人观点——那些把协同算法做得巨复杂,号称“神经网络动态调度”的,基本是给评审看的。要稳定,要简单,要能让人在凌晨三点被叫起来还能修,才是真功夫。你想想,一个在流水线旁边配电柜里运行的系统,你敢指望它是贝叶斯网络吗?我宁愿用一张有限状态机图,清晰、可查、好定位问题。

这次就聊到这儿。如果你也在搞产线协同,记住一句话:先把物理层搞定,再把时序理顺,最后才谈协同算法。这话可能不够新潮,但能让你少掉点头发。
