机械设计里被低估的核心:底座设计避坑指南

干机械设计的,十个有八个一开始小瞧底座。多少项目主机设计得花团锦簇,最后栽在这块铁疙瘩上。本文整理了我十年设计生涯里见过的真坑、用过的实招,给做机械设计的同行做个参考,都是能直接用的经验。

被忽略的载荷特性:底座不是随便一块铁

很多人对底座的认知还停留在「压重稳机器」,画个方块,钻几个孔,觉得完事了。说实话,真不是这么回事。

底座要扛的力分两种,静载荷和动载荷。静载荷就是设备本身的重量,算起来简单,按GB/T 50017-2017钢结构设计规范算压应力,留个三倍安全系数基本不会错。难的是动载荷。

去年我们给长三角一家汽配厂做的160吨冲压机底座,客户为了省成本,要求我们按经验降15%的重量,当时拍胸脯说出问题自己担,结果试生产第三个月,底座侧梁焊缝直接开裂,侧边裂了两毫米宽的缝,整条线停了一周,赔了不少钱。

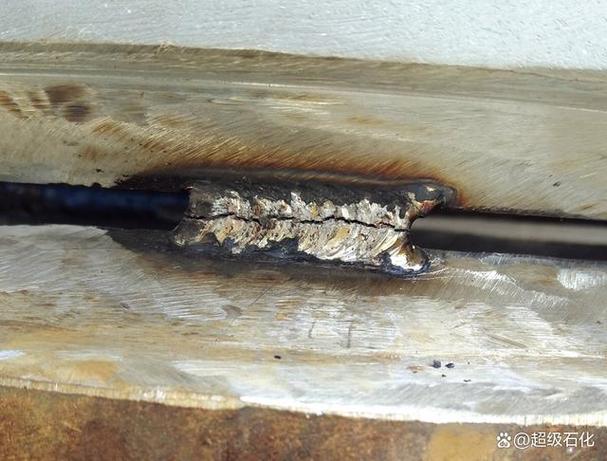

冲压机底座焊缝开裂现场实拍图
冲压机底座焊缝开裂现场实拍图

动载荷最大的坑就是共振。底座的一阶固有频率必须避开设备工作转速的±20%,这是我记了十年的铁规矩。

我刚工作第三年,给一台12000转的外圆磨床做底座,当时光算了强度,忘了做模态分析,算出来一阶固有频率刚好在11800转,正好落在共振禁区里。试机那天,一开机整台磨床跳得能往前面跑,吓得我们直接拉闸。最后没办法,在底座周围浇了一层五十公分厚的钢筋混凝土灌浆,花了八万多材料费才救回来,那个月的奖金全扣光,现在想起来还肉疼。

结构设计的权衡:刚度、重量和成本的三角博弈

很多人觉得底座越重越稳,为了刚度不惜堆料,最后成本涨得离谱,运输还成问题。其实底座设计追求的核心是比刚度,也就是单位重量的刚度,不是堆料能解决问题的。

前年有个客户拿了一个12吨的三坐标检测设备底座找我们优化,原来的设计就是一块实心铸铁板,成本高得吓人,运输还要找特种车。我们用十字交叉肋板优化之后,重量降到7.8吨,动刚度反而提了18%,总成本直接降了26%,客户乐得直接给我们结了全款。

肋板设计有几个硬指标,我给你们列出来,直接用:肋板高度不小于壁厚的3倍,肋板间距控制在1.5~2倍壁厚之间,肋板的厚度取底座壁厚的0.6~0.8倍就够。别搞什么大厚度肋板,没用,还增加重量,这个是无数次试错试出来的。

不同工况选什么材料也有讲究。普通机床用灰铸铁HT200足够,精密检测设备、坐标镗床得用HT300甚至球墨铸铁,大型露天设备,直接用Q355焊接钢结构就行,比铸铁便宜一半,刚度还能做得更高,不用瞎追高端材料。

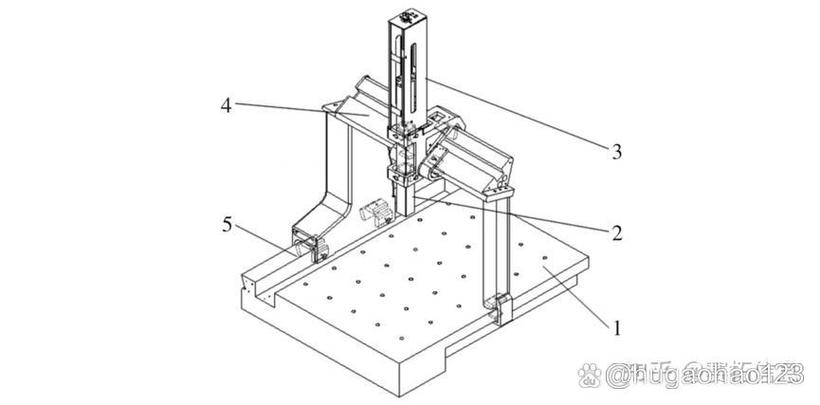

三坐标检测设备底座肋板结构剖视图
三坐标检测设备底座肋板结构剖视图

还有安装面,很多工厂要求整个支撑面全部加工,其实完全没必要。只加工地脚螺栓连接面和设备安装面就够,中间留1~2毫米的空隙,二次灌浆的时候填实,反而能增加阻尼,减振效果比全加工好得多,还省了加工费,一举两得。

安装工艺的细节:最后一公里的隐形坑

安装工艺的细节:最后一公里的隐形坑
安装工艺的细节:最后一公里的隐形坑

设计对了,工艺错了,照样完蛋。我见过太多设计完美的底座,栽在施工环节。

第一个坑就是地脚螺栓预紧。很多工地都是工人拿风炮随便拧,预紧力要么不够,要么拧过劲把螺栓扯断了,用不了半年就出问题。按GB/T 16939-2016的要求,M24以上的地脚螺栓,必须用液压扭矩扳手分级预紧,对角均匀受力,预紧力要符合设计要求,这个步骤真不能省,省了就是给后面埋雷。

第二个坑就是灌浆。很多工程队图便宜,用普通水泥砂浆灌,不出三年肯定沉降,精度直接飞了。现在行业通用的要求,就是用无收缩高强度灌浆料,标号不低于C40,底座调平之后24小时之内必须完成二次灌浆,不能放个三五天再灌,温度变形都出来了,调平白做。

沿海或者高腐蚀环境,还要做防腐。钢结构底座别只刷油漆,必须做热浸锌,不然海风带着盐雾,三年就能锈穿肋板,我见过一个码头输送线的底座,五年就锈断了主梁,整线塌了,亏了几百万,一开始就是省了热浸锌的几千块钱。

精密设备的底座,别忘了时效。焊接底座必须做振动时效,消除内应力,铸铁底座最好做半年以上的自然时效,赶工期也要做人工时效,不然放个一年半载,内应力释放出来,底座变形,精度直接废了,前面的钱全白花。

干机械这行,越干越敬畏基础。底座就是整个设备的根,根扎不稳,上面的主机设计得再精巧,都是空中楼阁。这些经验都是踩坑踩出来的,记下来,能少赔点钱,少扣点奖金。
