针对国内多数机械加工车间多品种小批量生产下的资源混乱、交期延误问题,本文结合十年现场工程经验,拆解生产资源动态调配的落地逻辑,避开厂商宣传的伪需求,讲清能直接用的实操规则。
为什么静态排程在多品种小批量车间必死?

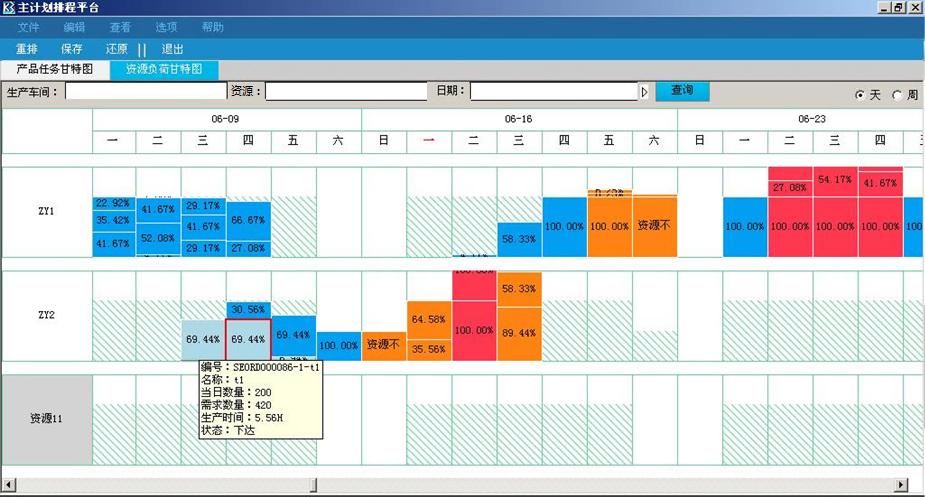

三年前我在苏南一家做工程机械结构件的工厂驻场做流程优化。刚去的时候车间调度室每天都吵架。原来他们用的是十年前的静态排程,提前一周给所有机床定好加工任务,只要出一点变动——急单插进来,机床坏了,原材料不合格——整个排程全崩。
有次给主机厂配套的动臂结构件,本来排了三台数控龙门铣铣安装面,干到第二天,其中一台主轴密封圈漏油,必须拆修至少八个小时。一下子堆了三个活卡在那里,后续的焊接、涂装全停,成品库存涨了12%,还延误了三个主机厂的交期,赔了小十万的违约金。

说实话,静态排程适合什么?适合几十年前那种大批量生产,一年就产两三个型号,所有资源都固定,当然没问题。现在呢?90%的国内机械加工车间都是多品种小批量,今天接十个不同的活,明天又插五个急单,静态排程那套,根本玩不转。
很多人说,上MES啊,上APS啊,上了就好了。我见过太多工厂花几百万上了系统,还是乱。为什么?因为系统的逻辑错了,上来就追求全资源最优排程,根本不考虑现场的不确定性。
生产资源动态调配的核心:不是全排重算,是滚动纠偏
干了这么多年我才明白,生产资源动态调配的本质,不是每次出问题就把所有任务重新排一遍。那玩意儿,调度员不认,工人也不认——刚换好刀,你又让换活,换刀时间都浪费了,谁干?
按照ISO 15504对生产过程调度的规范要求,动态调配的核心是只跟着瓶颈资源波动做滚动调整,其他资源跟着瓶颈走就够了。这个逻辑太省事儿,也太好用了。
我们把车间所有资源分成三类:第一类是瓶颈资源,通常整个车间也就1-2台,比如我们那个项目里,只有一台五轴龙门铣能加工大尺寸的动臂销轴孔,它就是绝对瓶颈,整个车间的产能都被它卡着。第二类是非瓶颈通用资源,比如普通的立式加工中心,一共有八台,产能有富余。第三类是辅助资源,比如行车、喷砂房、热处理炉,都是共享资源。

根据高德拉特的约束理论,我们给瓶颈资源前置了总加工时间10%的时间缓冲,这个参数是我们踩了无数坑试出来的——你放15%,在制品库存直接涨8%,完全没必要;放5%,只要出一点异常,瓶颈就断流,还是延误交期。10%刚刚好,成本和交付平衡的刚好。
不过话说回来,很多人做动态调配,第一个坑就是什么资源都要优化,什么都要算到最优。结果呢?系统跑十分钟出一个排程,现场早就变天了,出来的结果根本没法用。还有一个坑,就是把加工工时当成固定值,不考虑工人熟练度——同样的活,干了五年的老工人比新来的学徒快20%都不止,你用标准工时排,出来的时间肯定不准。我们现在每两周更新一次实际工时数据库,把工人的熟练度折算进去,排程准确率一下子提了30%。
落地的三个关键细节,少一个都跑不通

动态调配不是买套软件就能解决的,规则细节没做好,照样白搭。我总结了三个必须做的点。
第一,给一线留弹性调度空间。我们现在给工段长留了15%的任务调整权限,只要不影响瓶颈资源的交付节点,工段长可以自己在同组非瓶颈机床上调活。为什么?现场的情况,坐在调度室的调度哪有工段长清楚?刚才某台机床空了十分钟,就近调个小活过来,不浪费产能,这个比系统排的准一万倍。
第二,辅助资源必须绑定校验。我之前吃过一次大亏,动态调了一台立加加工某个箱体,结果对应的专用工装在三公里外的另一个厂区,调过来要四个小时,等于白调,还耽误了别的活。现在我们的动态调配规则里加了一条,必须先校验工装、刀具的位置和准备时间,校验通过才能出调整方案,再也没出过这种问题。
第三,异常触发阈值要设对。不是一有异常就触发动态调配,比如某台设备晚开工五分钟,犯得着全车间动吗?我们设的规则是,异常影响时间超过瓶颈缓冲的20%,才触发滚动调整。不然一会儿调一次,工人刚定下来的活又变,怨声载道,根本执行不下去。
生产资源动态调配从来不是什么高大上的玄学问,本质就是帮现场解决混乱,少赔点违约金,少堆点库存。别追求百分百完美的排程,能解决八成的常见问题,能让现场愿意用,就是好方案。
