国内很多中小制造企业,现在都在往多品种小批量转,原来的固定作业工位根本跟不上换型节奏,改柔性工位是绕不开的事。我前两年在华东一家汽车零部件厂做后桥冲压零件的工位改造,前后踩了好几个大坑,最后把换型时间从4小时压缩到10分钟,产能提了32%,拿这个实战案例跟大家聊聊干货。

改前先摸透真实需求:别上来就堆设备

很多人一听到柔性改造,第一反应就是买机器人、上自动化,钱砸进去就完事了。不对。

我当时刚接这个项目,车间主任上来就要批预算上六轴机器人,说人工太笨太慢。我没急着出方案,蹲在工位蹲了三天。每天跟工人一起换型,摸出来的需求才准。

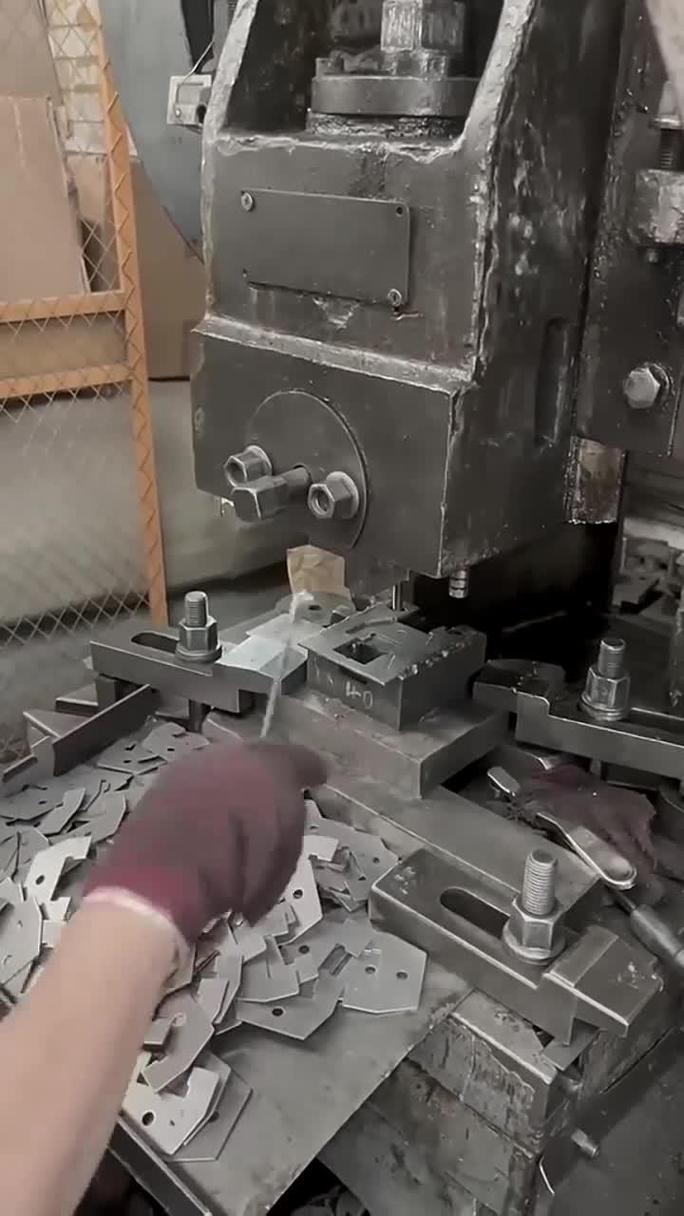

改前传统固定冲压零件作业工位现场图
改前传统固定冲压零件作业工位现场图

我们当时统计了连续30天的工位数据,不同规格后桥零件的换型次数平均每周12次,每次换型需要拆掉原有定位块、重新打表找正、锁止固定,最少也要3个半小时,最长的时候因为基准偏差要调四个多小时,这段时间整条线都得停着等。按照GB/T 39116-2020《智能制造 柔性制造系统 性能评价方法》的要求计算,换型时间占工位总待机时间的37%,产能损失就是从这里来的。工人天天重复拧螺丝找基准,腰都累出毛病,不合格率还比批量生产高8个百分点。

说实话,如果你的工位换型次数一个月才一两次,改不改柔性其实无所谓,凑合用就行。真要改,先蹲线测数据,别拍脑袋。

核心改造逻辑:模块化快换才是柔性的核心

我们最后没上六轴机器人,客户预算有限,也没必要。需求就是快换定位,满足不同零件的装夹要求,对吧?

整个工位我们做成了底座+快换工装模块的结构。底座固定在地面,自带基准定位销和气动锁止机构,不同规格的零件只需要做对应匹配的工装板,换型的时候只要把旧工装板推出来,新的推进去,插销锁死就完事。整个过程不用打表,不用调基准,定位精度天生保证在±0.5mm以内,完全满足冲压后分拣下工序的要求。

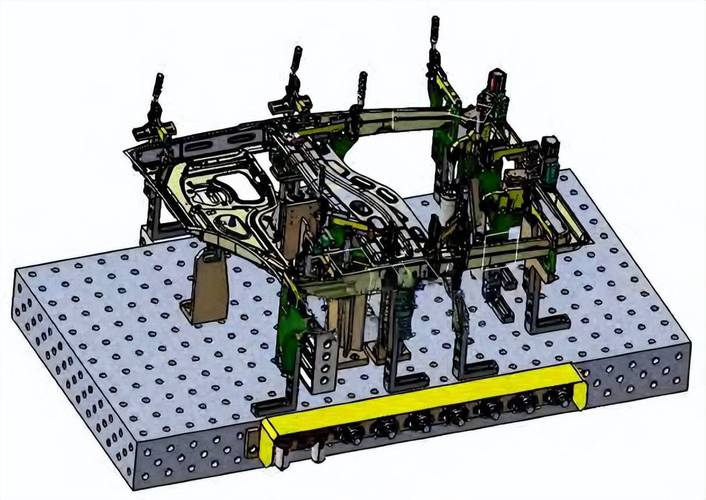

柔性作业工位模块化快换定位工装示意图
柔性作业工位模块化快换定位工装示意图

选型的时候也纠结过。到底用电动定位销还是气动?电动的精度更高,但是一套下来要一万多,气动插销只要两千多,我们的精度要求本来就不是微米级,气动完全满足,整套工装成本直接降了40%。不过话说回来,气动要注意压缩空气的杂质问题,我们后来给进气管加了个小型过滤阀,半年没出过锁止不到位的问题。

还踩过一个小坑,一开始把快换的导向槽做在了工装板的侧面,工人推工装的时候很容易卡手,后来改成正面开槽,加了15度的导向斜面,推的时候一推就到位,工人都夸好用。

验收容易忽略的隐形坑,别等投产才返工

验收容易忽略的隐形坑,别等投产才返工
验收容易忽略的隐形坑,别等投产才返工

很多人改完工位,只测一次静态精度合格就签字验收了,这里藏着大问题。

我们第一次预验收的时候,测第一次换型,精度0.2mm,合格。第二次0.3mm,也合格。连续换了五次,第五次的定位偏差直接跑到0.9mm,超差了。当时头都大了,找了整整两天原因,才发现是滑台的凸轮锁紧机构,连续切换之后受力变形,锁止位置每次都飘一点。最后把凸轮锁紧换成了液压自锁机构,加了一个定位基准的检测触点,偏差超过0.4mm就自动报警,问题就解决了。这个坑花了我一周的加班才搞定,说出来都是泪。

还有安全的坑,不能忘。这个工位边上就是工人巡检的通道,一开始只装了常规的安全光栅,只要有人经过就触发急停,后来发现工人弯腰捡掉在地上的小零件,上半身会挡住光栅,动不动就停机,搞得大家怨声载道。最后改成了两级区域光栅,离工位1米的时候减速,0.5米以内才触发急停,既保证安全,又不会误停,完美解决。

其实很多隐形问题,都是只看静态不看动态,只看功能不看使用场景导致的,多模拟几次实际生产的流程,大部分坑都能提前发现。

现在不少工厂都在谈柔性,好像不上千万级的整条线就不叫改造。其实不是。对于大部分中小工厂来说,先从一个痛点工位改起,把换型效率提上去,成本降下来,见得到效益,再一步步扩,比一下子砸大钱进去靠谱多了。

柔性改造的核心,从来不是设备有多先进,是能不能匹配你自己的生产订单节奏。对吧。
