摘要:我在珠三角主机厂配套的冲压厂待了快12年,经手过三条不同吨位冲压线的改造升级,踩过的坑比我在食堂吃的盒饭还多。今天掏干攒了十几年的干货,说透中小批量多品种场景下制造流程优化的落地方法,所有经验都是拿真金白银试出来的,适合大多数离散制造的机械厂参考。
别上来就动设备,先拉价值流找堵点
很多厂老板一提到优化,第一反应就是掏钱买新设备。伺服压机、自动化机械手、AGV小车…上来就堆,钱花了大几百万,效率没涨几个点。我刚接那家底盘冲压厂改造的时候,老板拍着胸脯说已经订了一百万的上料机械手,换完就能涨20%效率。
我没拦他,只是带着三个徒弟在车间蹲了三天,掐着秒表算每个工序的时间。结果出来吓一跳,整条线的设备综合效率OEE才42%,压机的待机等待时间占了总生产时间的37%,根本不是压机加工速度不够的问题。
堵点在哪?两个地方:一个是换模调试,占了停线时间的一半多;另一个是下料排产混乱,经常冲压线开着,料还在仓库角落堆着找不到,叉车司机瞎跑半个钟才能拉过来。

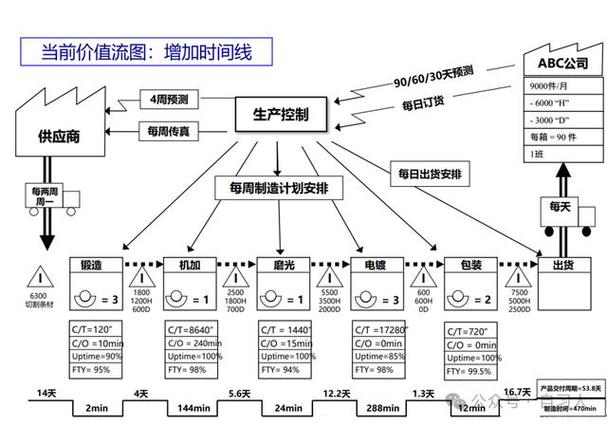

画价值流图的时候,千万别拿ERP系统里的统计数据凑数。必须自己蹲在工站旁掐秒表,把等待、搬运、加工、检验每个环节的时间都标清楚,你才能看到那些隐形的浪费。

80%的中小离散制造厂,现有设备的潜力都挖不完,上来就动大设备买新机器,纯粹是拿钱打水漂。那个老板一开始不信,说我懂个屁,坚持把机械手装了,结果OEE只涨了2.8个百分点。后来按我们梳理的流程改,三个月OEE涨到了61%,他后来请我们吃烧腊,脸都红到脖子根。
换型流程优化:把120分钟压到28分钟的实操细节
中小批量多品种,最大的浪费就是换型停线。我们服务那家厂做汽车底盘纵梁,最小批量才30件,有时候一天换三次模,大半天就没了。原来换一次模,从上一批最后一个合格件,到下一批第一个合格件出来,平均要120分钟,说出来你敢信?
很多人算换型时间,只算把旧模具拆下来新模具装上去的时间,不算调试试生产的时间。这完全错了。根据GB/T 4863-2008《机械制造工艺基本术语》的定义,换模时间就是从上一批最后一个合格件产出,到下一批第一个合格件产出的总时间,调试环节占了一半以上的时间,怎么能不算?
我们用的核心方法就是内外部换模分离,这个方法IE里讲烂了,但90%的工厂都做不对。什么意思?机器还在运行生产上一批产品的时候,你就得把下一批的模具提前拉到工位旁,预装好定位块、调好学生模高度,所有工具都准备好,不是等机器停了才慢悠悠去仓库拉模具。
我们做了两个核心改动:第一,所有模具把原来的螺栓人工定位,改成了标准化锥形定位销,定位精度从原来的±0.5mm提升到±0.08mm,试模调尺寸的次数从平均5次降到了1次,一下子省了40多分钟。第二,做了专用的换模工具定置小车,每个工具都有固定的卡槽,用完必须归位,再也不会出现换模换到一半找不到T型扳手的破事。

说实话,这个改造成本才不到8万块,连那台机械手的零头都不到。改完之后,换模时间稳定在28分钟以内,最快的时候22分钟就能搞定,换型效率直接翻了三倍还多。你说划算不划算?
物流衔接的隐形浪费,90%的人都忽略了

制造流程优化不是只改生产一线,前端下料后端物流的浪费,才是拖慢整条线的隐形杀手。我之前就见过,冲压线换完模等料,等两个小时才把毛坯拉过来,换模快了那点时间,全浪费在等料上了。
那家厂原来的模式是下料车间按月排产,做完所有毛坯统一进大仓库,冲压车间要用了再去领。经常出现要的料找不到,不用的料堆的到处都是,偶尔还会下错料规格,重新下料又要等大半天。
我们改了拉动式排产:冲压线提前4小时把下一批要的毛坯规格、数量报给下料车间,下料做完直接放到冲压线旁的暂存货位,叉车司机直接拉到上料台,不用进大仓库堆着。就这一个改动,平均每天减少等待停线时间1.5小时,一个月多出来将近40个小时的生产时间。
还有一个坑,很多人盯着材料利用率不放,为了降0.1个百分点的材料消耗,把不同规格的零件凑在一起排料,结果毛坯公差超差,冲压的时候废件率飙升。我们当时重新算了搭边值,按照GB/T 15055-2007《冲压件未注公差尺寸极限偏差》调整了搭边,整体材料利用率降了0.8个百分点,但是废件率从原来的4.2%降到了0.7%,算总账,一年下来还省了26万的材料成本,停线换废件的时间也省了。
不过话说回来,不是说材料利用率不重要,是要算整体流程的账,局部最优不代表整体最优,为了一点局部利益拖垮整个流程,太亏了,对吧?我见过太多工程师钻牛角尖,最后项目做成了,钱没省下来,还倒贴,懊恼得不行。
制造流程优化从来不是什么高大上的概念,也不需要动辄几百万的投入。就是蹲在车间里,把一个个隐形的小浪费挖出来,一个个改,积少成多。很多时候,你把换模、物流这些不起眼的流程理顺,得到的收益,比买一堆新设备大得多。
