摘要:很多制造企业一提流程提质改造,第一反应就是砸钱上自动化、上新系统,最后往往投入产出比惨不忍睹。本文以笔者亲历的华东某重型工程机械结构件车间改造项目为案例,梳理从前期调研到落地运维全流程的踩坑经验和实用方法,给一线工程师可复用的参考。
别上来就堆自动化:先把流程的“堵点”挖准
说实话,我刚接这个项目的时候,甲方老板拍着胸脯说,给我两千万,全换机器人,效率肯定翻番。我去车间转了三天,差点笑出来。
下料区堆着三天的待切割钢板,焊接区等工位的结构件堆得连叉车都过不去,后处理区的质检工人闲得蹲在门口抽烟,前面堵得水泄不通。你说换再多机器人有啥用?对吧?

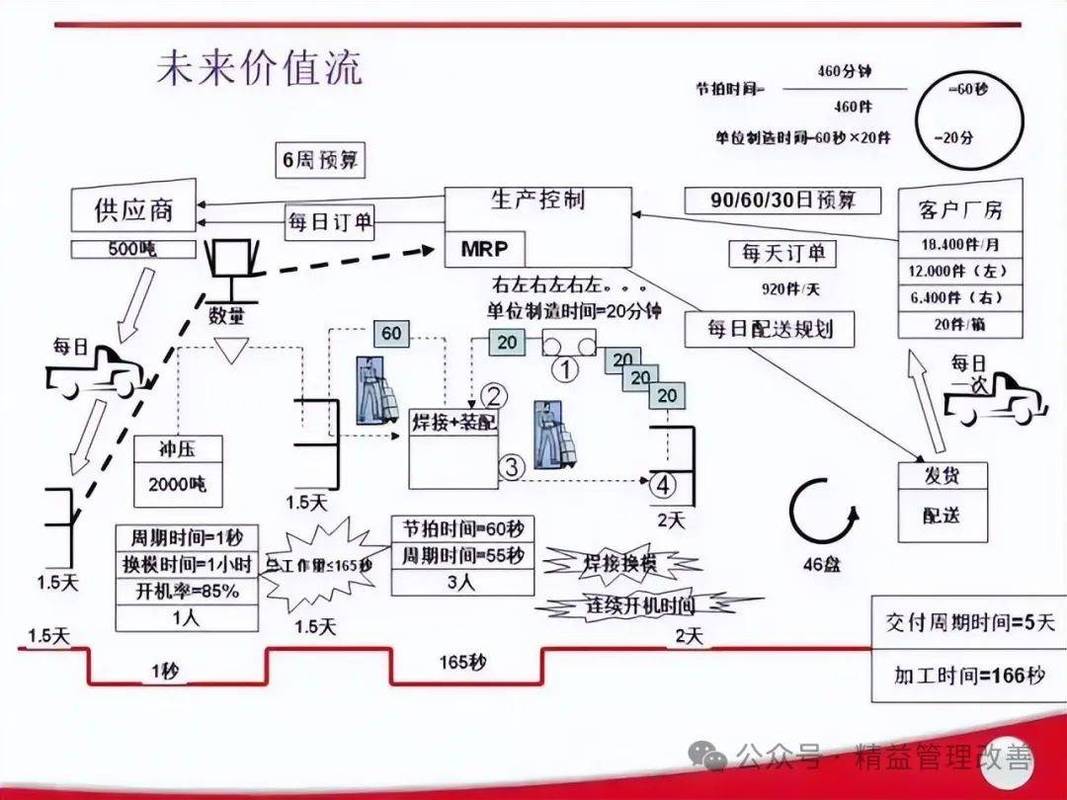

我们当时用价值流图(VSM),按照GB/T 25102.1-2010的工业工程标准梳理全流程,整个走下来才发现,70%的等待浪费,全出在跨工序的物料调度和信息传递上。下料完了,下料工不知道要主动通知焊接工位,焊接班长要每隔两个小时自己跑过来查,碰上换产品,工艺文件还在工艺室锁着,工人要等半小时拿纸版文件才能开工。

我们把所有非增值环节统计出来,光等待和搬运,就占了整个生产周期的62%。那个老板当时脸都绿了——原来之前他想的全自动化方案,一半的钱都要扔在没用的地方。
小改比大动香:适配现有产能的分步改造逻辑
一提改造就要推倒重来,哪有那个成本?对吧?这个项目最后总投入才不到甲方当初预算的三分之一,效果还比全换设备好出不少。
我们当时分了两步走,第一步先改信息和物料流程,没搞那种大几十万的定制MES,给每个工序配了一千多块的三防平板,跑轻量的报工小程序,下料完扫一下工件码,焊接工位自动弹提醒,工艺文件全存在终端里,要啥调啥,产品换型准备时间从平均42分钟直接降到8分钟。
第二步才改瓶颈工序的自动化,我们蹲了一周测数据,确定大型结构件的人工打磨是真瓶颈:粉尘大,工人留不住,合格率还忽高忽低。所以只给这个工位上了两台自适应打磨机器人,别的工序能跑顺的原设备全留着,只把原来的人工推车改成了简易磁条AGV,按调度自动运料就行。

这里说个实打实的坑,一开始我们想给所有工件喷普通二维码,后来发现结构件车间满是焊渣粉尘,二维码喷了没三天就黑得扫不出来,最后改成金属激光打标二维码,外面再喷一层耐高温清漆,才彻底解决问题。这种细节,没在现场待过三个月以上,根本想不起来。
改造完三个月复盘数据,改造前单台大型结构件的生产周期是12天,改造完压缩到4.7天,人均产出提升68%,结构件焊接不良率下降12个百分点,投产八个月就收回了全部改造投入。
改造不是一锤子买卖:留足迭代空间才是长久之计

我见过太多项目,验收完半年效率就掉回去了。为啥?因为制造企业的产品不可能一成不变,今天接了大订单,明天换了新产品,流程就得变,原来改死的方案,直接就卡住了。
之前隔壁厂有个项目,花了大几百万上了定制化流程系统,结果换了个新产品,调整流程就要收二十万服务费,老板心疼钱,干脆不用了,又回到手写记单的老路子。哦,太可惜了,那么多钱砸进去,全打了水漂。
我们这个项目,一开始做流程设计的时候,就留了15%的冗余工位,信息系统用的是低代码框架,车间自己的工艺员就能改流程节点,不用找开发商掏服务费。还有我们定了规矩,每个月拉四个工序的负责人碰两个小时,哪个工位最近又堵了,小问题当场就调,不用等出了大问题再动工。上个月客户加了新型12吨结构件的订单,我们自己调整了下料和焊接的工位顺序,半天就捋顺了,没花额外一分钱。
按照GB/T 19001-2016的过程方法要求,制造体系本来就要求持续改进,很多人改造的时候偏要把流程钉死,说这是「标准化」,最后反而绑死了自己的灵活性。提质增效本来就不是一次到位的事,是跟着你的订单、产品、人员一直调整的。
结论
搞制造业务流程提质增效,核心从来不是买最贵的设备,不是上最先进的概念系统,是找到你自己车间真的堵点,用最小的成本解决真问题。很多人上来就玩花活,讲各种炫酷的概念,到最后落地全是坑,钱花了,老板骂,一线工人也嫌麻烦,最后草草收场。我们做工程的,能帮工厂赚到真金白银,能让工人干活少受罪,才是真的改造到位了。
