摘要:本文基于长三角三家汽配冲压产线的实际改造项目,分享可落地的改造实施路径,避开大部分工厂改造常见的砸钱误区,讲清从现状摸排到标准固化的全流程实操要点,适合工厂技术负责人和有一定基础的中级机械工程师参考。
现状摸排:别上来就买新设备,先算清旧线的账

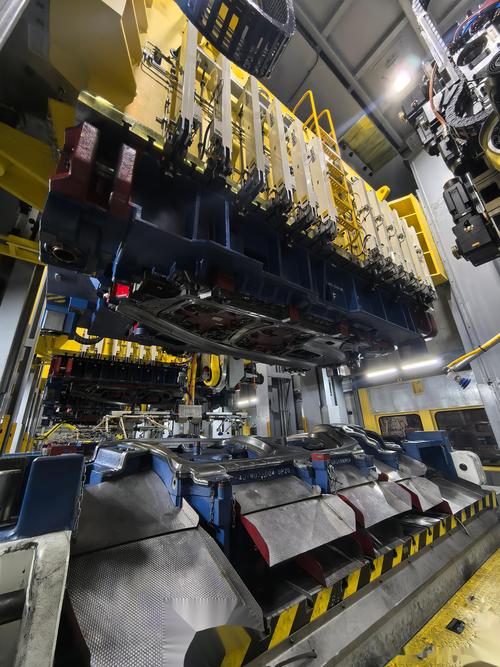

去年接的常熟一家汽配厂的改造需求,给主流车企做门钣金冲压,原来的旧线是十年前装的,四个工位,两台160吨冲床,换模全靠老师傅凭经验调。什么问题?换模时间平均28分钟,换完模首件尺寸偏差经常超差,不良率最高波动到4.2%,接了几个小批量高端订单,根本交不出来。
老板一开始听了设备供应商忽悠,准备换整条新伺服冲压线,报价快两千万,对于中小工厂来说这压力多大?说实话,根本没必要。
90%的中小工厂改造,第一步都走错了。上来就砸钱换设备,根本没摸清楚现有产线的浪费到底出在哪。我们进场之后没动任何东西,连续蹲了三天,掐秒表记每个工位的停滞时间,整理过去三个月的不良品数据,对照GB/T 24737-2019《工艺管理导则 生产工艺控制》的要求一条条梳理,最后发现80%的问题,根本不是设备原始精度不够,是没有统一的规范,全靠人。

算完账,原来旧线本身的精度完全能满足产品要求,只是工装、流程乱罢了,改造总投入控制在两百万以内就行,老板当场拍板就按这个来。
核心改造:从工装到作业的全链路标准化落地
第一个动刀的就是工装定位基准标准化。原来所有冲模的定位销都是按不同模具厂的习惯做的,尺寸从Φ40到Φ55都有,精度乱得很,安装的时候要反复敲调整,间隙靠塞尺量,不同师傅调出来的偏差能到0.2mm,刚好超过产品允许的公差。
我们定的规则很简单:所有月投产8次以上的在用模具,定位销孔统一改成Φ50H7,符合GB/T 1800.2-2009的公差要求,安装基准面统一铣平留0.5mm调整余量,换模的时候只要对准销孔锁死就行,不用反复调。一开始有人说一百多套旧模全改加工成本太高,我们拆分了,低频次投产的模具只改定位块,不用动销孔,单这一项就省了近三十万。
第二个就是换模流程的标准化。原来换模谁先干谁后干全看师傅心情,有时候模具还没磨好,生产线停了四十分钟等着,对吧?我们把换模拆成12个固定步骤,每个步骤定死时间、定死操作要求:提前备模必须在当前批次生产结束前20分钟完成,放到线边预定位位;定位销安装前必须涂一层防锈锂基脂;锁模力必须调到120±5bar,不许随便改。

改完的数据吓我们自己一跳。原来换模平均28分钟,改完直接降到11分钟。原来一天最多换6次模,现在能换16次,小批量订单接得稳稳的,没加一台新冲床,产能直接提了一倍多。
不过话说回来,很多厂改到这一步就停了,把作业指导书往墙上一贴就完事,没过半年工人又回到老路子上去。我们留了个制度:线长每四个小时巡检一次,查参数记录,一个月内全符合标准,整个班组发五百块奖金,违规一次直接复盘,不是罚钱,是让所有人都知道为什么要按标准来。标准不是贴给客户看的,是帮工人少干活少出问题的。
验证与固化:改造后的持续迭代机制

改完不是结束,验收签字就走的方案,都是耍流氓。我们要求必须做一个月的连续数据验证,按GB/T 4091-2001《常规控制图》的要求做SPC过程能力分析。原来改之前冲压尺寸的CpK才0.68,连批量生产最低1.0的要求都达不到,改完之后CpK稳定在1.33以上,完全满足高端客户的要求,不良率从平均2.1%直接降到0.3%,一年省下来的不良成本就有近八十万。
说个踩过的坑,一开始我们把定位销的公差定成了Φ50H6,精度确实高,但是加工成本直接翻了一倍,而且用了半个月,销孔就磨得超差了,后来改成H7,刚好满足产品±0.1mm的尺寸要求,加工成本降了,寿命还延长了三倍。不是精度越高越好,匹配产品需求才是标准化的核心。
标准化也不是把所有东西钉死不改。我们定了规则,每三个月拉生产、质量、工装三个人开半天会,现场收集工人的反馈,有问题就调整标准。比如后来工人反映定位销插进去太费劲,我们就在销孔端面加了15度的导入角,改完之后操作顺多了,没人再说标准麻烦。
这个方案我们前后用在了三家不同规模的汽配厂,投入最多是换整条新线的四分之一,产能最少提升35%,不良率平均降70%以上,回本最快的一家,十个月就收回了全部改造投入。
产线改造拼的不是谁花的钱多,是把原来捏在少数老师傅手里的经验,变成所有人都能落地执行的统一规则。这才是规范化标准化改造的核心,不是花架子,是真金白银的效率提升。
