组合机床:不是把钻铣头拼起来那么简单——12年工艺设计沉淀的实操要点

很多人对组合机床的认知还停留在“定制化的钻铣组合”,但实际在批量生产现场,一台能稳定跑生产的组合机床,从基准选择、主轴选型到节拍核算,每一个环节的权衡都直接决定了设备的全生命周期成本。这篇内容不讲空泛的模块化设计理论,全是过去十几年在汽车、农机、工程机械零部件加工现场踩坑攒出来的实操经验。

上个月帮苏州一家做汽车变速箱壳体的厂改了台跑了8年的老组合机床,换完主轴箱之后节拍直接从42s压到28s,老板拍着我肩膀说要给我发奖金的时候,我脑子里冒出来的是刚入行时跟着师傅改机床,把定位销装反导致整台机床撞刀,赔了三个月工资的糗事。

别上来就拼模块,先把定位基准的账算明白

很多设计手册上会写,组合机床的定位基准选择要符合基准重合原则,这话没错,但真到现场,你要是完全按手册来,铁定要踩坑。

之前接触过一个新能源电机端盖的加工项目,负责设计的年轻工程师上来就选了经典的一面两销定位方案,算下来定位精度能达到0.008mm,完全满足图纸要求。结果试切的时候发现,压铸铝毛坯的安装面平面度有0.3mm的误差,工件装夹之后被压板强行压平,内部产生的弹性变形直接让加工出来的轴承孔同轴度超差0.02mm,反复调整了三次都没解决问题。

后来我们把方案改了,在毛坯刚性最弱的四个角加了液压辅助支撑,对于压铸类薄壁壳体件,定位基准的接触率不能低于70%,否则必须在毛坯刚性最弱的位置加装液压辅助支撑,改完之后同轴度直接稳在0.005mm以内,客户验收一次通过。

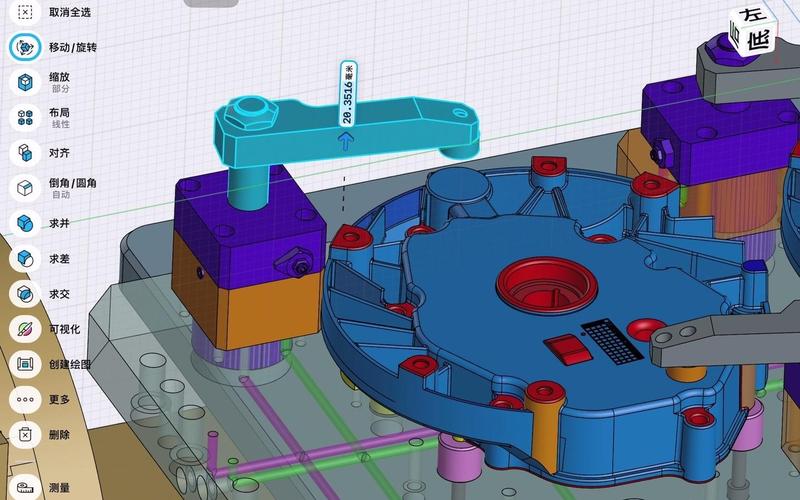

新能源电机端盖组合机床液压辅助支撑装夹示意图
新能源电机端盖组合机床液压辅助支撑装夹示意图

这事我记到现在。

不是客户要求高。是自己没把毛坯的工艺状态摸透就拍脑袋选方案。之前给潍坊的一家刹车盘加工厂做专机,定位面选的是刹车盘的铸造背面,没提前问清楚客户的毛坯披缝清理工序,结果装夹的时候工件和定位面有0.15mm的间隙,加工出来的端面跳动超差0.03mm,不得不临时加了四个浮动支撑,前后多花了两万多的成本,客户还因为耽误了交付周期扣了我们的尾款。

主轴箱的选型,别光看额定功率,要算切削负载的峰值

很多人选主轴箱的时候,直接按理论切削功率算出来的数值选额定功率,比如加工HT250铸铁件,钻12mm的孔,切削速度选80m/min,进给量0.15mm/r,算出来的功率是1.2kW,就直接选1.5kW的主轴电机。结果实际跑的时候,钻头刚切入毛坯的硬皮,负载直接飙到2.8kW,电机过载报警,动不动就停机。

真的。这种坑我见过不下十次。

现在我做主轴选型的时候,必须把刀具切入切出的冲击负载算进去,普通切削工位的负载安全系数不能低于1.8,断续切削、加工硬材质镶件的工位,安全系数要提到2.5。去年给一家柴油机厂做缸盖的气门座圈镗削工位,一开始选的2.2kW的主轴,第一次试切的时候,因为座圈是硬质合金镶圈,硬度到HRA89,镗刀刚接触的时候负载直接顶到3.2kW,电机直接跳过载保护。后来换成3kW的主轴,又把进给速度从0.2mm/r降到0.12mm/r,才把负载稳在2.1kW,刚好在额定范围内。

组合机床主轴箱切削负载实测波形图
组合机床主轴箱切削负载实测波形图

还有个容易被忽略的细节,按照GB/T 3668.3的要求,中型组合机床的主轴端部径向跳动不能超过0.005mm。很多人买外购主轴箱的时候,只看出厂检测报告上的跳动值,装到床身上之后才发现,因为床身的安装面平行度超差,主轴的实际跳动变成了0.012mm,加工出来的孔圆柱度直接超差。我现在每次装完主轴箱,都要拿千分表在现场打一遍跳动,绝不完全信供应商的报告。

不过话说回来,你要是图便宜买那种没做过预装测试的杂牌主轴箱,出问题真的是跑都跑不掉。上次有个客户贪便宜买了三台杂牌主轴箱,用了不到半年,主轴的轴承就磨坏了,拆下来一看,里面的润滑脂都干了,连个防尘密封圈都没装。谁的钱也不是大风刮来的,省那点采购成本,后期的维修成本能翻三倍。

节拍计算不是拍脑袋,要把非切削时间的水分挤干净

很多工程师做方案的时候算节拍,只算切削的纯加工时间,把快进、工进、快退、松夹、转位的时间都按手册上的理想值取,结果实际跑的时候,节拍比设计值慢了30%,根本达不到客户的产能要求。

之前有个同行做的汽车转向节加工专机,设计节拍是30s,算的时候纯切削时间是18s,剩下的12s全是留的辅助时间余量。结果实际试跑的时候,棘爪输送线的转位时间要4s,液压卡盘的松夹时间要3s,主轴快进的实际行程比设计值多了200mm,快进速度因为管路损失只有6.5m/min,光快进就花了2s,最后实际节拍跑到32s,还不算偶尔的报警停机,客户直接拒收,改了快一个月才把节拍压到27s。

现在我做节拍计算的时候,所有辅助时间的取值必须按实际选用的元器件的出厂实测参数来,不能直接抄手册上的理论值。比如液压滑台的样本上写的快进速度是8m/min,实际因为管路的沿程损失,能跑到6.5m/min就不错了,这个余量必须提前留出来。我之前带的一个刚毕业的小伙子,算节拍的时候把所有辅助时间都按最优值填,最后做出来的机床连客户的验收门槛都没摸到,挨了一顿骂之后现在每次算完都要拿实际的元器件参数核对三遍,再也不犯这种错了。

做组合机床这么多年,最大的感受就是,这东西从来不是把各个模块拼起来就能用的。你对现场的毛坯状态摸得越透,对实际的负载余量留得越足,对那些容易被忽略的辅助环节算得越细,机床跑起来就越省心。毕竟客户要的不是摆在展厅里的漂亮设备,是能连续跑三班、三年不用大拆的生产工具。
