柔性制造单元:从图纸到落地的几个关键问题

聊点技术干货。不绕弯子,直接说柔性制造单元(FMC)设计里那些让人挠头的事。去年做了个阀体加工的单元,六台立加,两台机器人,一条地轨,看起来没毛病,结果试切的时候,机器人抓取时间比预期多了4秒,整个节拍全变了,托盘在缓存站排队,机床空转,车间主任盯着屏幕直骂娘。这事儿不怪机器人,怪设计时没把交互时间算进去。

柔性制造单元不是“两台机床加一台机器人”这么简单

柔性制造单元不是“两台机床加一台机器人”这么简单
柔性制造单元不是“两台机床加一台机器人”这么简单

很多入门工程师理解FMC,就是机床加机器人加物料站。逻辑上没错,但工程上差远了。真正的柔性,体现在托盘和夹具的通用性、程序切换的自动化、以及系统对混流生产的适应能力。你去看国际标准化组织的定义,FMC强调在不停机的前提下,通过自动交换工件、刀具和程序,完成一组零件的加工。所以,单机自动化不是柔性,连成线才是。

我常跟同事说,FMC的设计是从“物流”开始的,不是从机床。你要先想清楚工件怎么进、怎么出、怎么转运,再反推机床要哪种规格。举个实例:加工一种泵体,需要四道工序,每道工序加工时长分别为8、6、7、5分钟,但刀具寿命不同,有的换刀频繁,这时候如果只给中央刀库配80把刀,可能不够。你得算刀具需求量,还得考虑刀库容量和机床刀位的动态分配。这些细节,方案评审时经常被忽略。

节拍计算——别被“理论循环时间”骗了

节拍是FMC的命根子。注意,是有效节拍,不是机床样本上的理论节拍。机器人上下料时间、托盘交换时间、夹具夹紧时间、门开关时间、信号确认时间,这些都要算进去。别小看那几秒,一天下来就是几十个件。

举个例子。某壳体零件,加工节拍10分30秒,机器人从托盘抓取到定位夹紧需要2分10秒,换刀时间平均3分20秒。如果不重叠,实际单件节拍就是10.5+2.17+3.33,等于16分钟,但如果你让换刀和上下料并行,节拍能压到11分钟左右。这就是设计时能不能把交换工作台用起来的问题。很多老工程师会直接告诉你,用双托盘交换,把上下料时间藏到加工时间里。可他们没告诉你,托盘交换动作还要几秒钟呢。

给你个公式,自己体会:
T_cycle = max(T_machine, T_robot + T_transfer) × (1 + 故障率系数)
故障率系数怎么取?看你的维修水平。保守取1.1,激进取1.05,但别学某些供应商,报0.8。

实际做节拍表的时候,我习惯把每个工序的动作拆到秒级。比如机器人从A机取料,走到B机,放下,信号交互,返回。别嫌麻烦,你拆得越细,后期调试就越顺。我们有一次就是因为忽略了机器人回归零点的等待时间,导致每循环多出1.2秒,一天下来就是100多件,完全不能接受。

所以我说,节拍计算要用Excel排一下每个机床的时间轴,把机器人的动作序列画出来。画不了甘特图?那你做不了FMC。

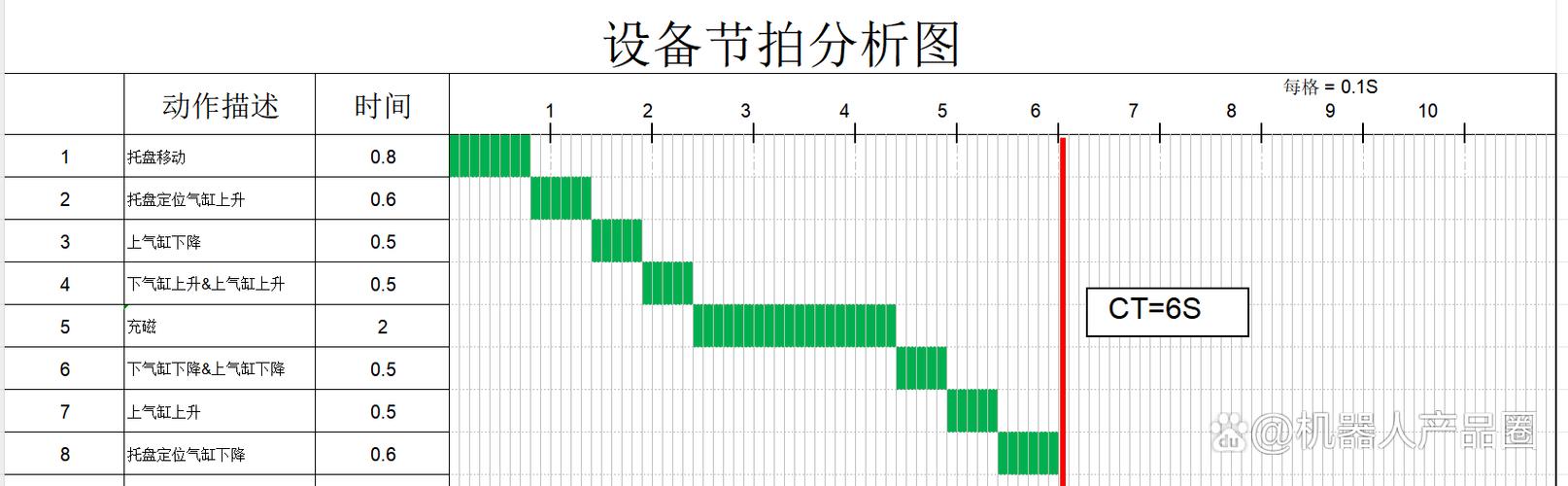

柔性制造单元节拍分析甘特图示例
柔性制造单元节拍分析甘特图示例

物流与缓存:最容易翻车的环节

我见过一个项目,六台机床,三个托盘站,结果因为缓存数量不够,机器人只能把料从机床上卸下来再送到下个机床,中间没有任何等待区,一旦某个机床出故障,整条线就堵死。这就是没考虑物流缓存区的后果。托盘站的数量不是随便定的,要按生产线平衡和故障缓冲来算。至少得保证每个工位前有1-2个等待工位,否则一个小故障就全线崩溃。

柔性制造单元托盘缓存站与机床布局示意图
柔性制造单元托盘缓存站与机床布局示意图

缓存工位的数量怎么定?我给出一个经验式:N = (T_cycle / T_breakdown) × 2 + 1。比如单件节拍12分钟,平均故障停机时间4分钟,那缓存工位至少(12/4)*2+1=7个。但很多设计为了省面积,只放3个,结果故障一来,全线瘫痪。这个公式不严谨,但能让你心里有个底。

另外,托盘和夹具的定位精度问题,也是大坑。ATC(自动换刀)都有刀柄的标准,但托盘没有全球标准,所以设计时一定要选好定位机构。国标GB/T 19293里有关于机床托盘的规定,但实际对接要注意销孔的磨损。我们做过一个项目,用了锥度销定位,用了一年之后,销子磨损,重复定位精度从0.005掉到0.03,工件超差。所以,维护和定期校核跟设计同等重要。

控制系统:PLC是基础,但调度才是灵魂

控制系统:PLC是基础,但调度才是灵魂
控制系统:PLC是基础,但调度才是灵魂

很多工程师一听柔性制造单元,就觉得要上MES,上高层调度算法。其实核心还是PLC的底层逻辑。但如果你只是把每台机床单独跑起来,那叫“离散自动化”,不叫柔性。真正的柔性调度软件要能动态响应插单、换序、故障停机。这里有个常见的误区:用PLC做顺序控制,然后通过MES下指令,但中间缺少一个单元控制器。单元控制器负责实时安排任务给每台机床,像交通指挥一样,避免交通堵塞。

我以前做过一个项目,采购方坚持用自己PLC程序,结果调度逻辑写得太死,每次换品种要改半天程序。后来我们加了独立的调度模块,把规则参数化,操作工在触摸屏上选一下零件型号就行,换型时间从40分钟降到5分钟。柔性化就是参数化,这句话你品品。

还有通讯协议的选型。普通以太网和工业以太网在抗干扰和同步性上差距很大。我们用过PowerLink,也试过EtherCAT,个人感觉EtherCAT配置更灵活,但成本高一点。选用标准要看你的IO点数、运动轴数和对同步要求。别只看带宽,要看延迟抖动。

踩坑集锦——那些让人睡不着觉的事

踩坑集锦——那些让人睡不着觉的事
踩坑集锦——那些让人睡不着觉的事

第一个坑:机器人爪子的传感器。千万别用感应式接近开关,在切削液环境下瞎误报。用耐磨的非接触式传感器,配合硬限位。

第二个坑:中央刀库的刀具管理。刀号混乱是家常便饭,一定要有刀补数据实时上传功能,否则程序调用错误刀具,瞬间打坏主轴。

第三个坑:安全防护围栏。安全门联锁设计不严,导致非正常停机,不仅影响节拍,还有人身风险。别省这点钱。

第四个坑,也是最隐性的:调试阶段的通讯延迟。用Profibus还是EtherCAT?我们有一次用普通以太网协议,延迟波动大,导致机器人等待时间不稳定,后来换成工业以太网,问题才解决。

嗯,再说个感悟。做柔性制造单元,别急着选型,先静下心来把每个环节的时间、故障模式、维护频率盘一遍。最好去车间蹲几天,看看工人怎么干活,因为FMC的最终目标不是无人化,而是让人做更有价值的事。

就写到这儿吧。有问题可以私下交流,毕竟有些坑,踩过才知道多深。
