说实话,去年夏天我在现场调一套输送线,差点没把PLC给砸了。不是梯形图逻辑的问题,是设备数据同步——上游的称重计和下游的扫码枪,明明物理上只隔了两米,数据却像隔了一个时区。你懂那种感觉吗?系统里看到的一个工件的重量,对应的是前一个工件的条码。这种错位,直接导致MIS判废了整批产品。工程师怼我:“你机械设计怎么留的接口?”其实这锅真不该全甩给机械。
设备数据同步,核心就三件事:时间对齐、顺序对齐、语义对齐。缺哪个都出鬼故事。机械工程师往往觉得这是IT的事。可是——让你设计一个振动监测系统,四个加速度计贴在轴承座上,如果采集卡各通道启动时刻相差哪怕0.5毫秒,算出来的相位就全变了。转子转速3000转/分时,0.5毫秒就是9度转角。你跟我说这不重要?
同步到底在同步啥?先别急着想代码
你可以想到,数据同步不仅仅是时钟。举个例子,压铸机的射料过程要记录压力曲线和位置曲线,两套曲线必须严格对齐在同一时间轴,否则工艺工程师没法分析。这就需要在数据采集时把两个传感器的采样点用同一个时钟源触发。我们以前用过软件触发,结果压力曲线总比位置曲线慢半拍,后来改用硬件触发,问题立刻消失。所以说,同步的前提是硬件基础,不是写几行代码就能补的。

别看同步这两个字简单,做起来却是连环套。你从设备A读到的扭矩值,放到设备B的工序里,可能就因为差了一个采样周期,整个生产批次的追溯报告就变得毫无意义。这年头客户都要求防错,数据对不上,就是最大的防错漏洞。
现场总线与时间戳:被忽略的坑

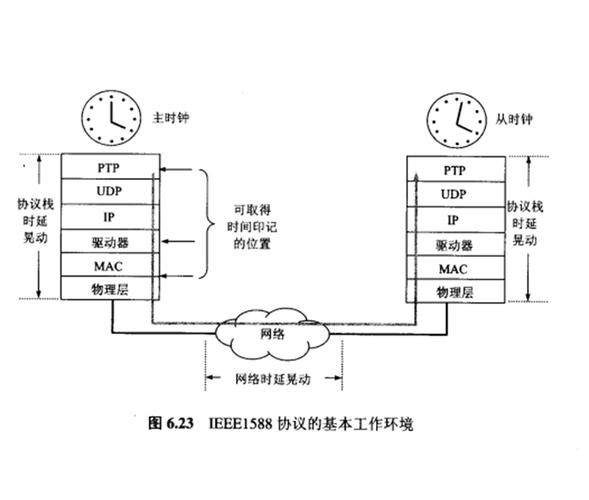

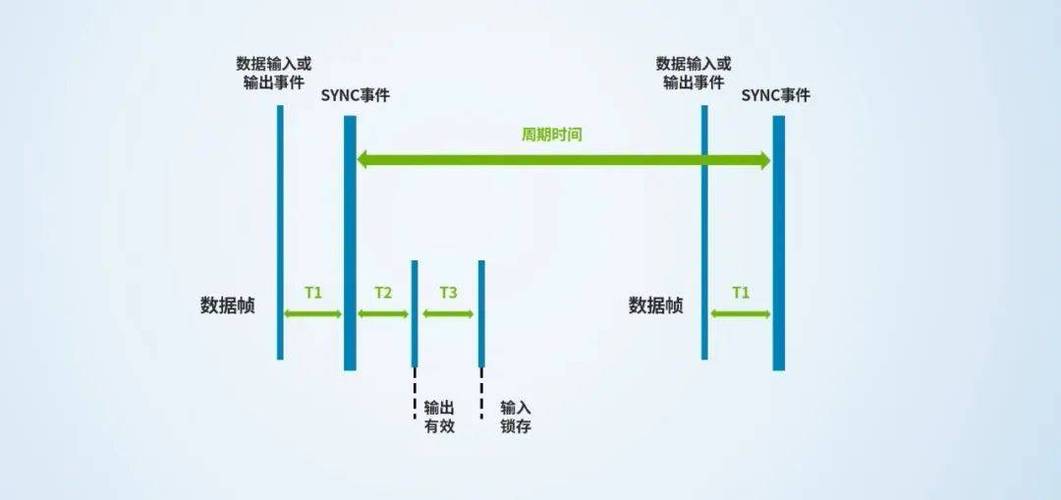

现场总线大家都不陌生,但真正用对同步的没几个。EtherCAT的分布式时钟(DC)理论上能把同步误差压到几十纳秒,听起来很完美。但现实呢?有一次我们按手册配好拓扑,从站地址也没错,可同步精度始终上不去。折腾了一整天,最后发现是网线的一对双绞线接触不良,导致同步报文有时超时。你看,问题往往出在物理层。还有,用IEEE 1588/PTP时,如果网络里有普通交换机,那额外的转发延时就能把精度拖垮。所以我们一般会要求现场画清网络拓扑,把交换机、网关都标出来,别在同步链路上塞非实时设备。

另外,时间戳的生成位置也很有讲究。很多设备声称有事件记录,但那个时间是用软件在中断里打的吗?不,它是在主程序循环里抓的,一忙起来就乱飘。要抓高速瞬态信号,只能依赖硬件比较器和硬件时间戳,软件那套只能用来听个响。
软件层面的顺序和语义:更隐蔽的坑

我见过不少设备,数据上传时因为网络抖动,在本地缓存,然后重新发送。服务器如果在收到数据时不校验顺序,就会出现数据“穿帮”。更气人的是,有些厂商把时间戳放在上层应用里打,而不是在硬件中断里打。你知道软件时间戳有多不靠谱吗?任务调度一延期,能差出几十毫秒。高速齿轮箱的振动检测,几十毫秒意味着一个啮合周期都过去了,根本没法看边带特征。所以我现在选设备,一定会问对方:你的时间戳是在底层打还是应用层打?答不上来就换一家。
说个具体场景:一台压铸机,每个压射周期记录压力曲线和位置曲线,通过MQTT上传到边缘服务器。网络偶尔断开,设备端做了缓存重发,结果消息顺序全乱了,服务器上拼接出来的曲线和实际动作对不上。后来加了个单调递增的序号,用环形缓冲区排序,才算解决。但你知道吗?不少设备厂商根本不做这套,最后现场工程师只能自己写脚本,想想就来气。
给机械工程师的几条建议

也不是说机械工程师就完全无辜。传感器安装位置、信号线走向、接地方案,全都会影响同步质量。比如线槽里动力线和信号线并列跑,干扰直接灌进采集卡;快换接头用久了接触电阻变大,同步信号都毛了。所以规划阶段就要把这些考虑进去。
下面这几条,算是我踩坑换来的:
- 关键设备统一接PTP时钟源,别依赖PLC内部时间。有条件的用GPS授时,没条件的买一台高稳晶振当地主时钟。
- 多通道高速采样,必须支持硬件同步触发。别指望软件循环,那玩意儿只能用来吹牛。
- 数据报文必须带序列号。无论用什么协议,序列号能让你应付乱序、丢包和重复。
- 别轻信厂商宣传的同步精度。工况、电磁环境、线缆质量都会让它缩水。
- 机械设计和布线规划要一起做。预留好接地端子、单独线槽、屏蔽层接法,后面省心得多。
设备数据同步这破事,时间戳、顺序、语义、物理层,一环扣一环。它不是纯软件,也不是纯电气,是机械跟着一起掺和的系统工程。反正,现场那台新机床又开始闹腾了,我得去处理一下。
